Project项目管理软件有三个核心的功能:进度、资源、成本。一般使用Project工具的用户肯定会使用它的进度管理功能,而使用资源和成本的用户就会少一些,我觉得主要是两方面的原因,第一是......
2023-05-30 0
在实际工作过程中,项目经理怎么样能够快速的做出一个清晰且有效的项目计划呢?
今天给大家分享微软体系的项目管理工具 Project 的使用,本文以Project 2016为例,结合excel+实际项目为例进行讲解。
安装Project 2016
如有需要安装包的同学请直接点击
产品在出PRD文档时,通常会包含功能清单,研发相关人员根据功能清单拆分为可执行的任务清单,并评估出相应的工作量。
项目计划有效的基础是合理的拆分任务,任务的拆分要遵循
“自上而下,完全穷尽” 原则,
具体实现方案荔枝哥会在项目管理篇提到(可利用工具Xmind)
以服务端任务为例:
创建项目计划,设置基本信息
新建一个Project文件,按以下步骤进行项目基本信息的设置
1、设置项目信息

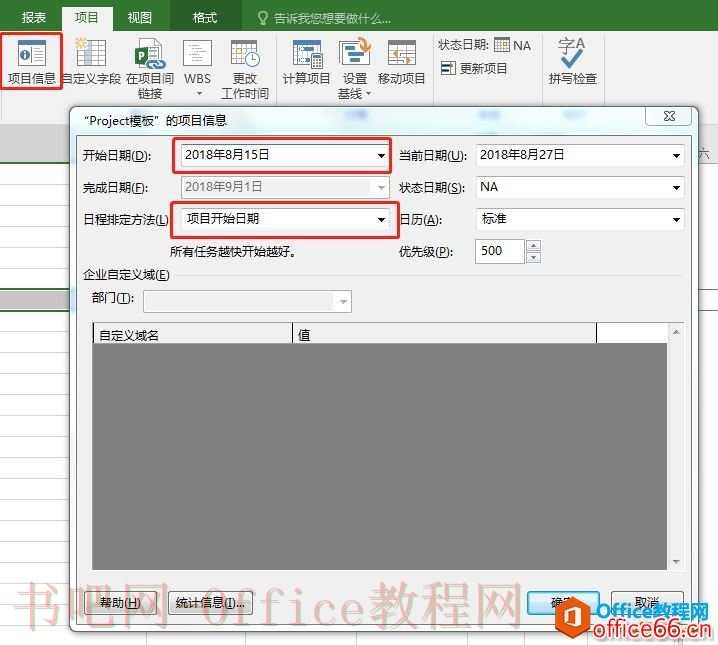

项目 -> 项目信息,设置好项目开始日期
2、创建项目日历

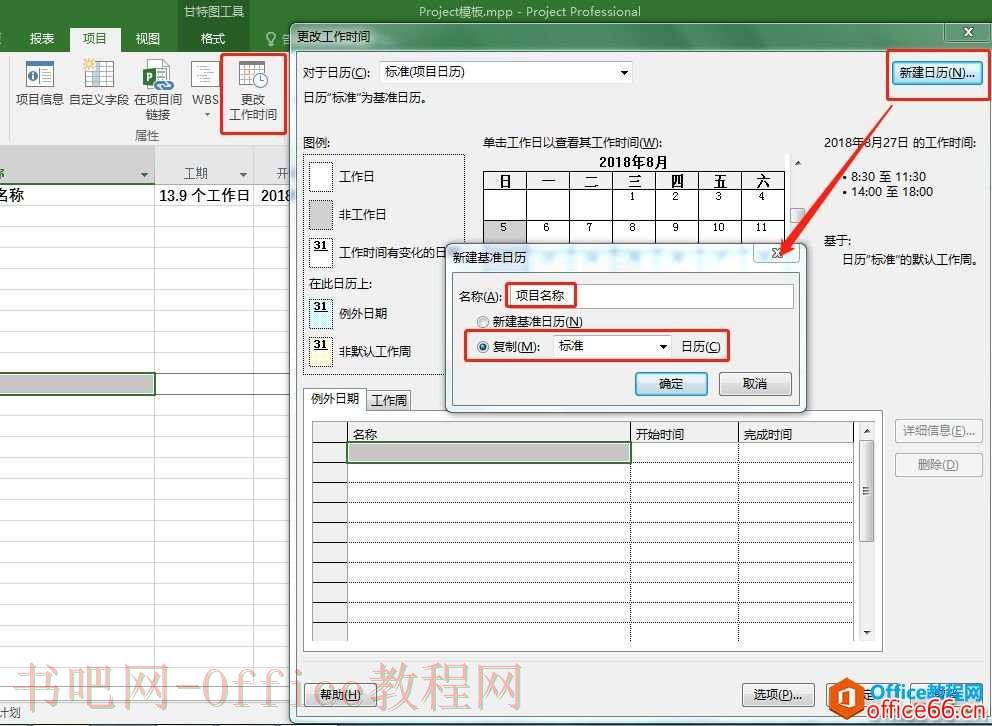

项目 -> 更改工作时间,工作周:按公司规定的上班时间设置周一至周日的工作时间

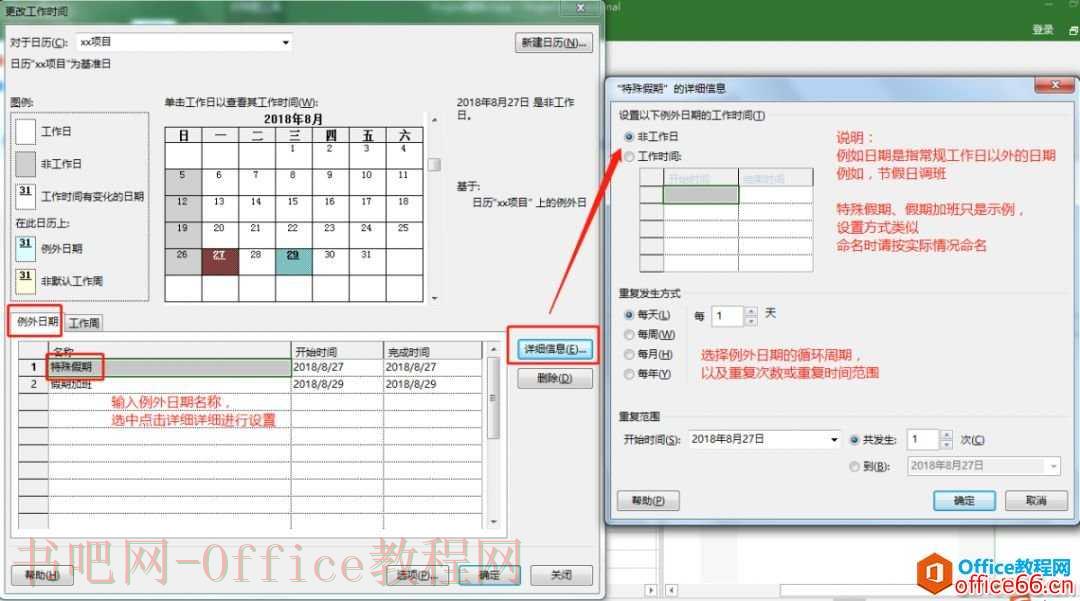

4、 设置例外日期

项目 -> 更改工作时间,例外日期:节假日调班的情况下可以设置例外日期

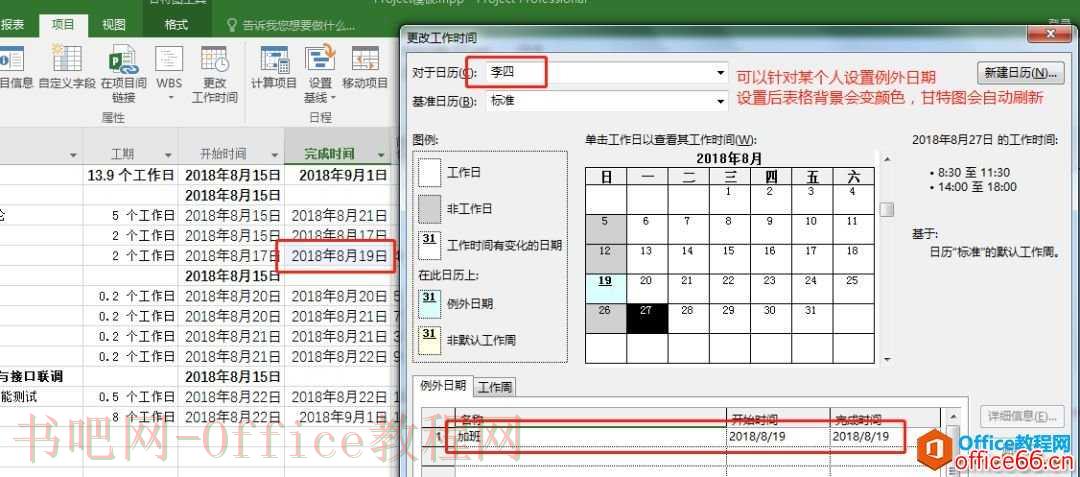

5、设置某个人的例外日期
项目 -> 更改工作时间,选择个人日历的例外日期进行设置:例如某个成员加班或请假

录入任务和工期

任务,给第二步收集到的功能清单,录入到设置好基础信息的Project文档,并调整好层级关系
通常情况下,建议用项目名称创建一个顶级任务,有利于查看项目计划的整体工期与进度

录入资源(人员清单)

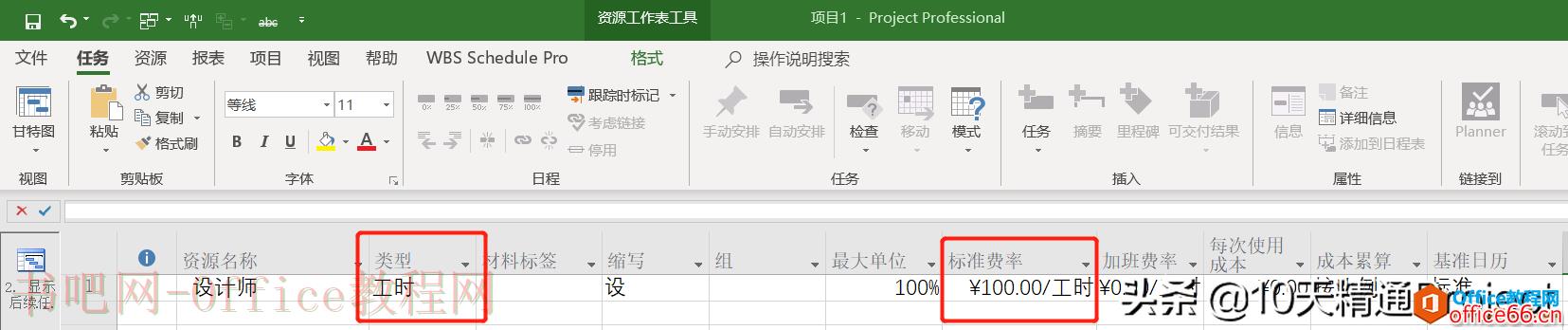

视图 -> 资源工作表,录入项目组相关成员信息(非自研产品类项目,可以录入其它资源)
给任务分配资源(人员)

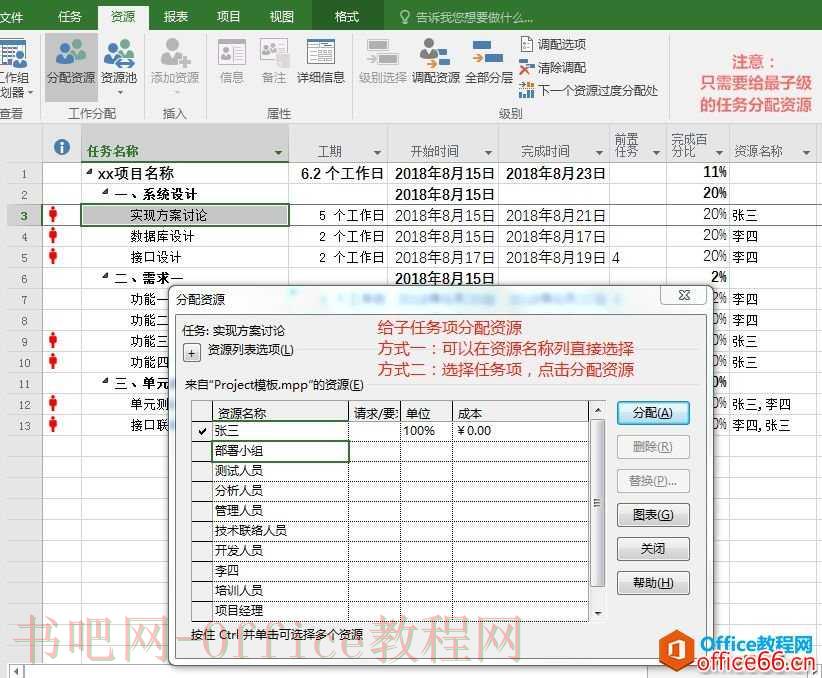

资源 -> 分配资源,只需要给最子级的任务分配好人员即可
任务:根据资源名称,按照任务的优先级,给相同资源的任务设置前置任务
更新并查看项目整体进度

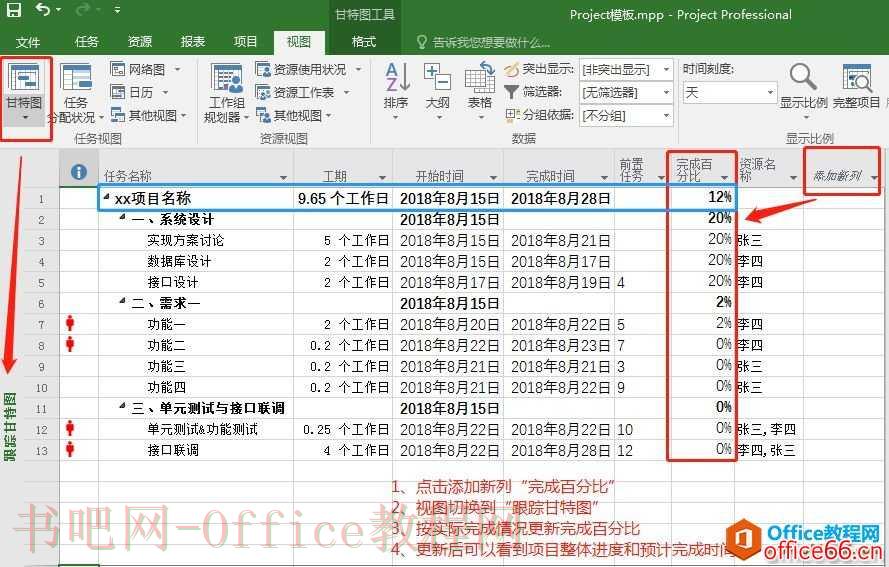

视图 -> 跟踪甘特图,添加“完成百分比”列,视图切换到“跟踪甘特图”
根据任务相关人员的实际完成情况,更新任务的完成百分比,Project会自动计算项目总工期和整体的完成进度。

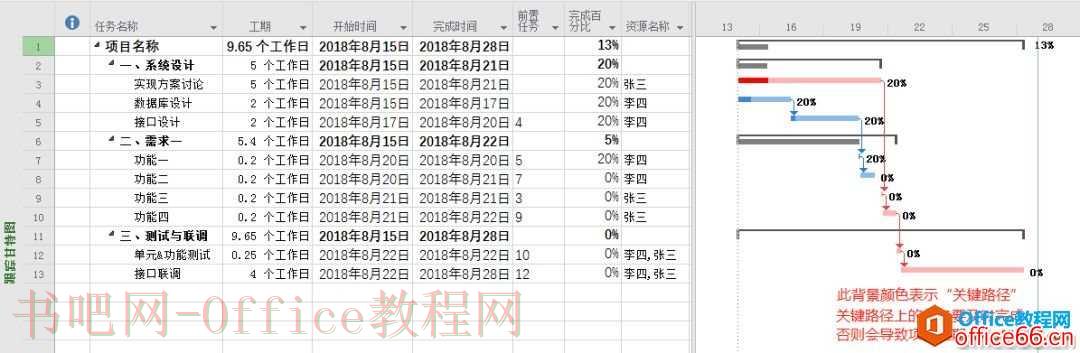

跟踪甘特图会显示出“关键路径”,关键路径上的任务要及时完成,否则会导致项目延期

参考示例

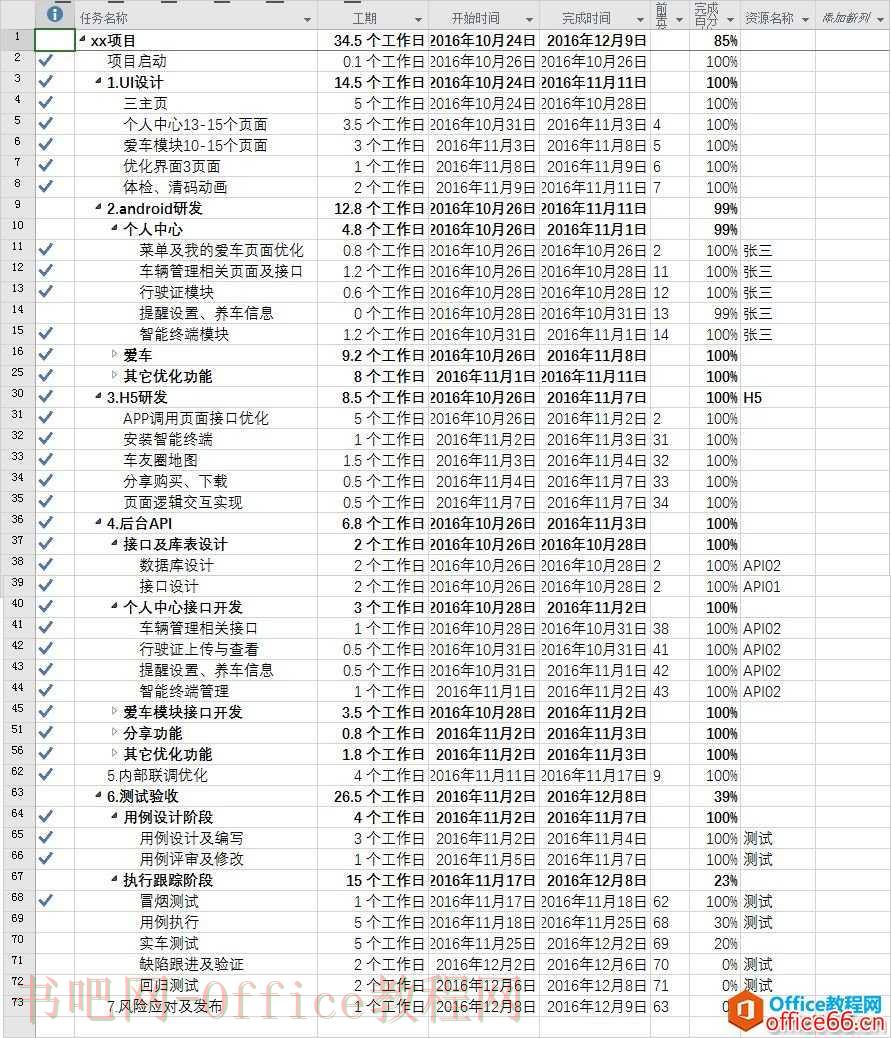

1、自研APP项目示例
2、与第三方对接项目示例
标签: ppt画笔使用方法 ppt画笔怎么使用 项目 管理 工具 使用 技巧 使用技巧 rank函数的使用方法 怎么使用SUM函数 word使用技巧 wps项目符号 W
相关文章
Project项目管理软件有三个核心的功能:进度、资源、成本。一般使用Project工具的用户肯定会使用它的进度管理功能,而使用资源和成本的用户就会少一些,我觉得主要是两方面的原因,第一是......
2023-05-30 0
Project 2016教程-查看资源分配情况: 方式一:【任务】--【视图】--【资源使用状态】 方式二:【资源】--【查看】--【资源使用状态】 Project 2016中如何查看资源分配情况?......
2023-05-30 0
优先级是指示某个任务在资源调配过程中的延迟情况。输入一个介于 0 和 1000 之间的数字,数字越大表示任务的优先级越高。优先级越高,任务将延迟进行资源调配的可能性就越小。如果调配......
2023-05-30 0
Project 2016教程-如何设定工期: 选择对应的任务的【工期】中,直接输入10个工作日或者10d,如图,再设置对应的开始时间就会填出对应的完成时间。......
2023-05-30 0
Project 2016在条形图中间显示任务名称步骤为:打开project文档-右击-条形图样式-文本-内部选择名称-确定。具体如下: 1、打开一个project文档,如图所示 2、在条形图空白区域右击,如图所示 3、......
2023-05-30 0
