问:Project 2016中如何计算任务成本?
答:公式如下:
成本=固定成本+工时资源成本+材料资源成本+成本资源成本

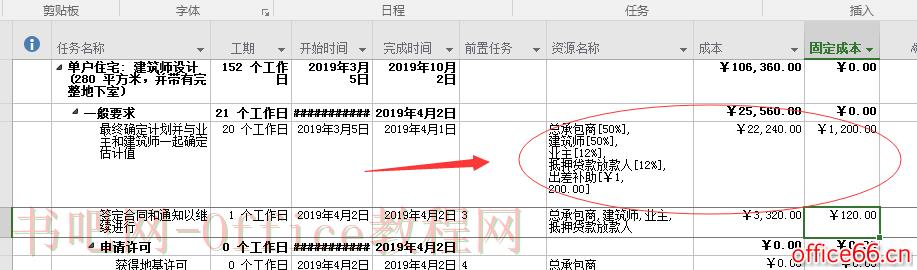

在Project 2016中可以新建成本行,就能算出对应的成本,然后根据资源分配的内容进行资源成本计算,以下图为例,结合两个图来算:
资源成本=8000+8000+1920+1920+1120=21040
成本=21040+1200=22240

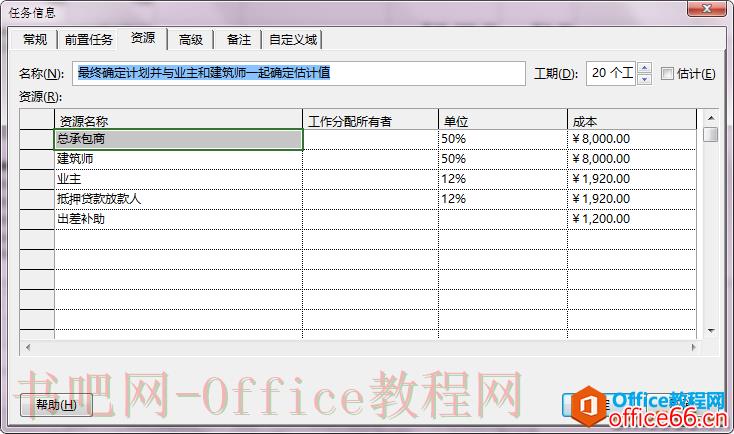

双击对应任务栏,弹出任务信息栏,选择资源:
