首页 > Project教程 >

project 任务计划 设置任务之间的依赖关系

Project教程 2023-05-30 07:00:06

1创建一个初始的项目计划步骤

  1. 创建工作分解结构
  2. 设置任务之间的依赖关系
  3. 估算工期

 创建工作分解结构

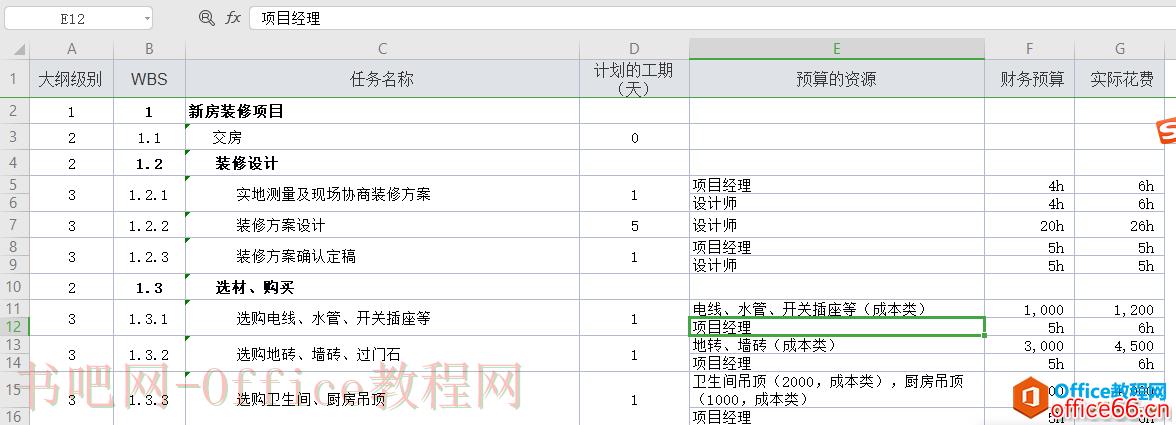

      根据项目实际划分工作分解任务,可以通过excel进行分解任务,

下面是一个新房装修项目例子:

project 任务计划 设置任务之间的依赖关系

设置任务之间的依赖关系

      1.理解任务之间的依赖关系

project 任务计划 设置任务之间的依赖关系

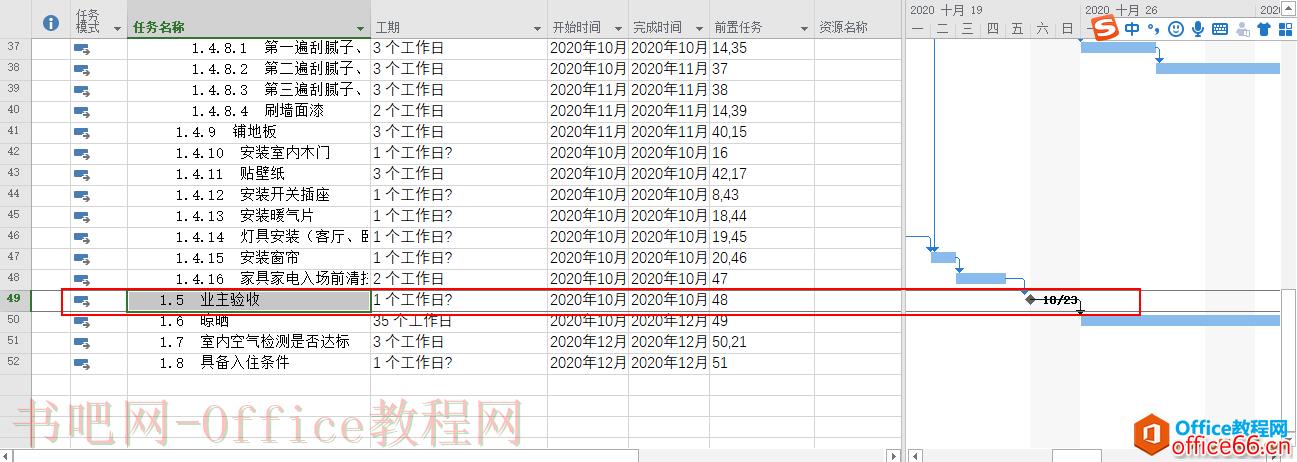

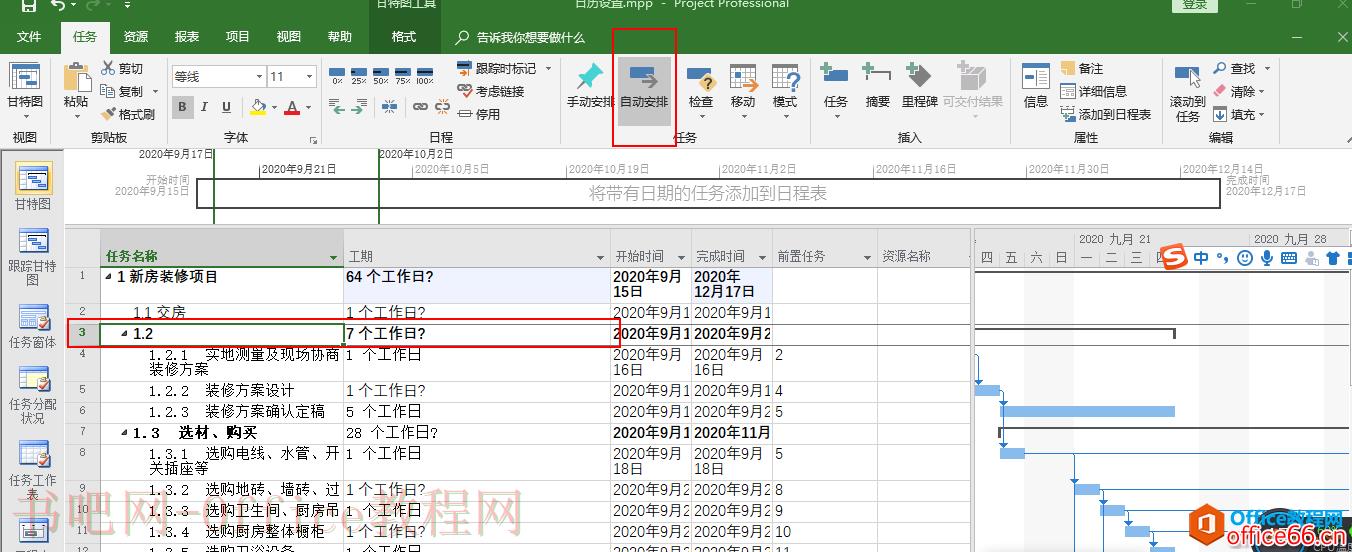

   2.在project中设置任务依赖关系

    使用下图中的红色框框可以进行任务的升级与降级,可通过:格式->大纲数字  设置任务大纲

     注意:任务之间的依赖关系设置其子任务,摘要(父类任务)一般不设置

    project 任务计划 设置任务之间的依赖关系

估算工期

摘要任务设置自动安排,可以自动计算子任务的工期

project 任务计划 设置任务之间的依赖关系

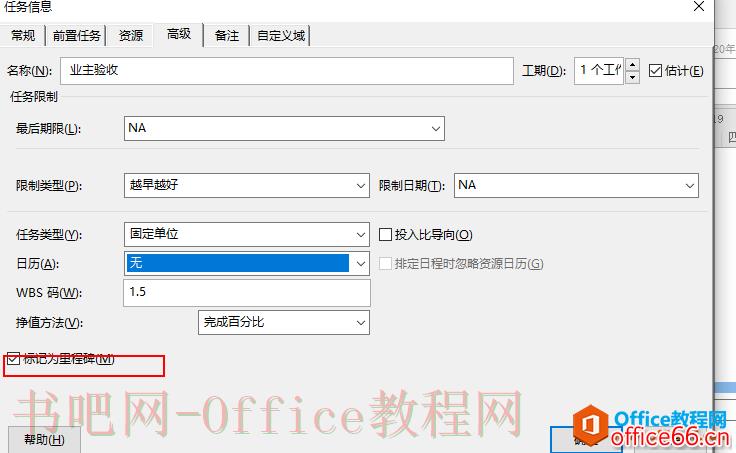

 设置里程碑

选中任务,高级->标记为里程碑,设置成功后,在甘特图里面会有黑色标记

project 任务计划 设置任务之间的依赖关系

project 任务计划 设置任务之间的依赖关系

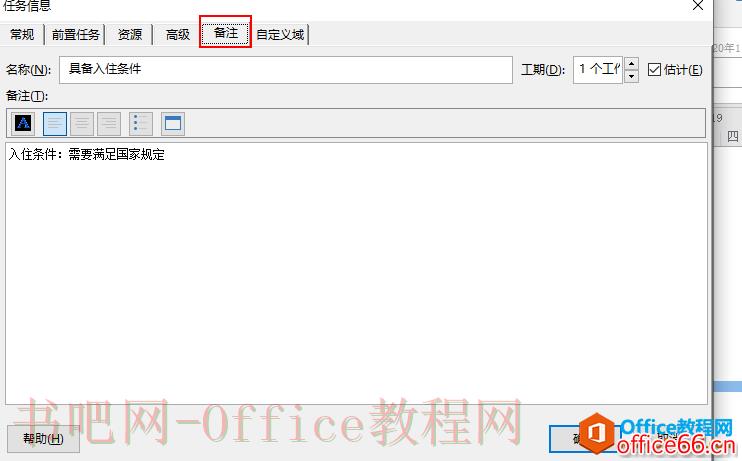

设置任务备注

双击某个任务行,->备注

project 任务计划 设置任务之间的依赖关系

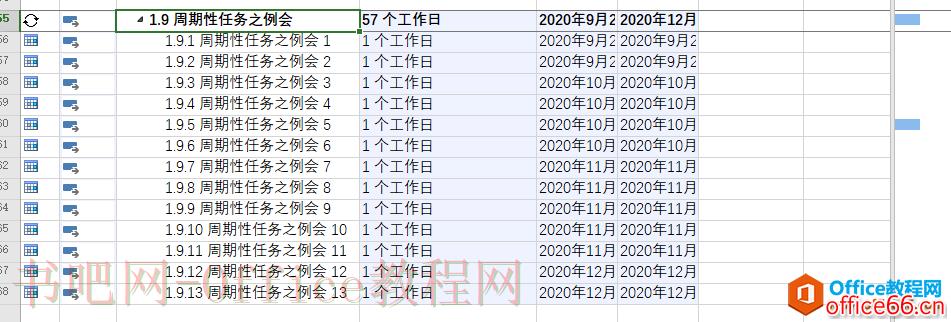

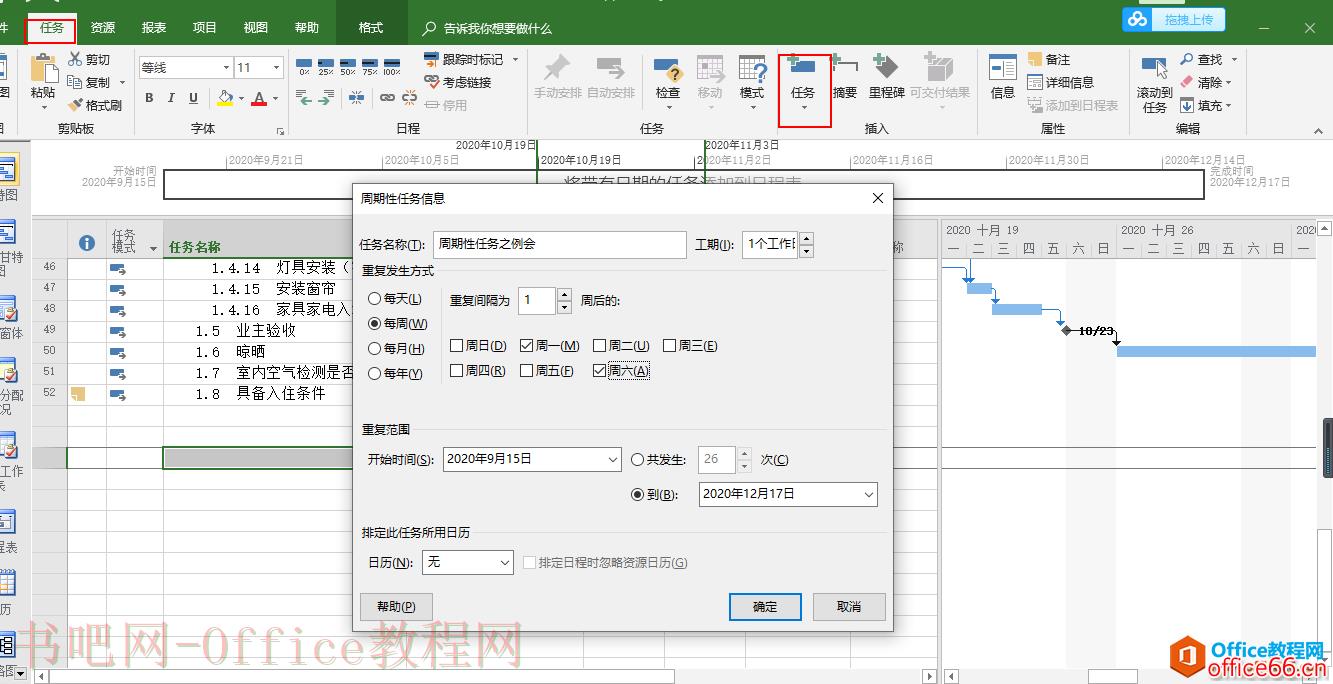

设置周期性任务

操作:【任务】->【周期任务】,可根据具体填发生次数

project 任务计划 设置任务之间的依赖关系 project 任务计划 设置任务之间的依赖关系

标签: ppt怎么设置 ppt怎么设置幻灯片 ppt怎么设置背景 ppt背景图片设置 ppt自动播放设置 设置 关系 WPS上标与下标怎么设置 WSP字体大小怎么设置

Copyright © 2016-2023 书吧网-Office教程网 . Some Rights Reserved. 备案号:苏ICP备16060189号
