项目规划完,终究是要用起来的,那就涉及到项目进度的问题了。通过项目跟进,可以很直观的看到项目当前的完成情况。

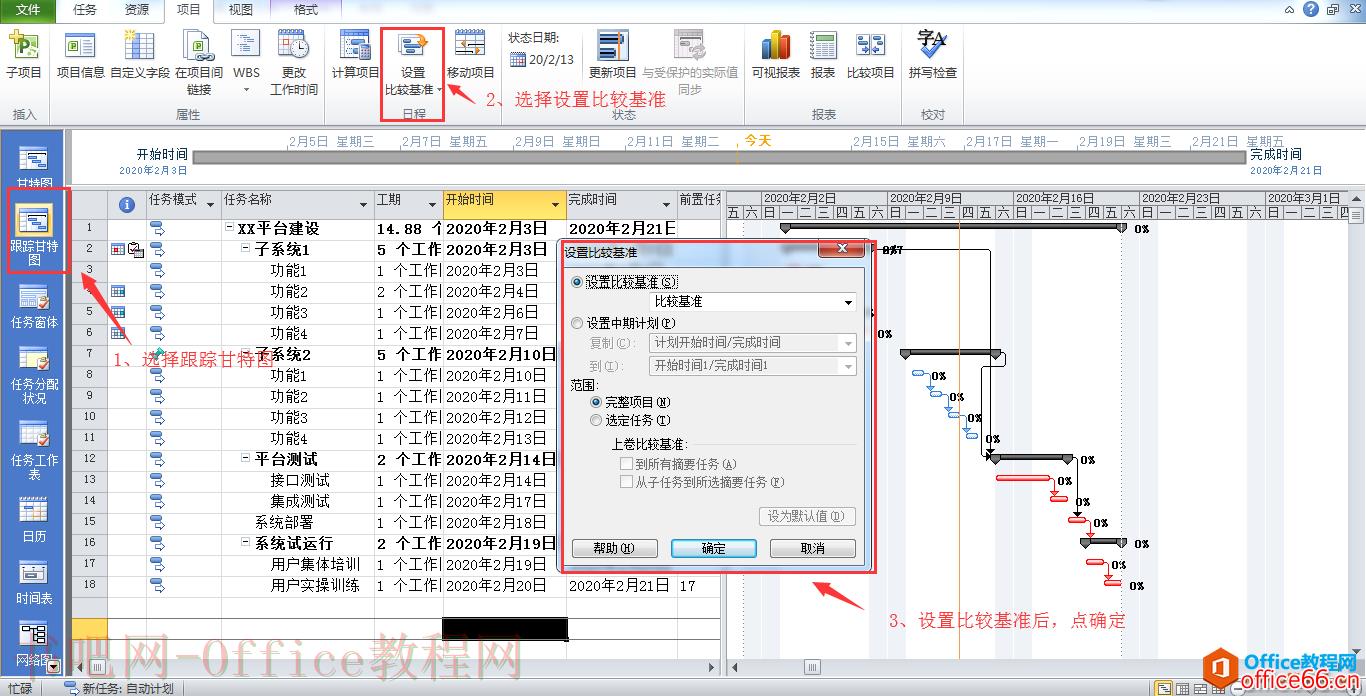

基准设置
项目只有设置了基准之后,才能进行偏差分析和纠偏。
通过以上三步进行基准设置,设置完后,在右边的甘特图中就可以看到一标基准线。
进度跟踪

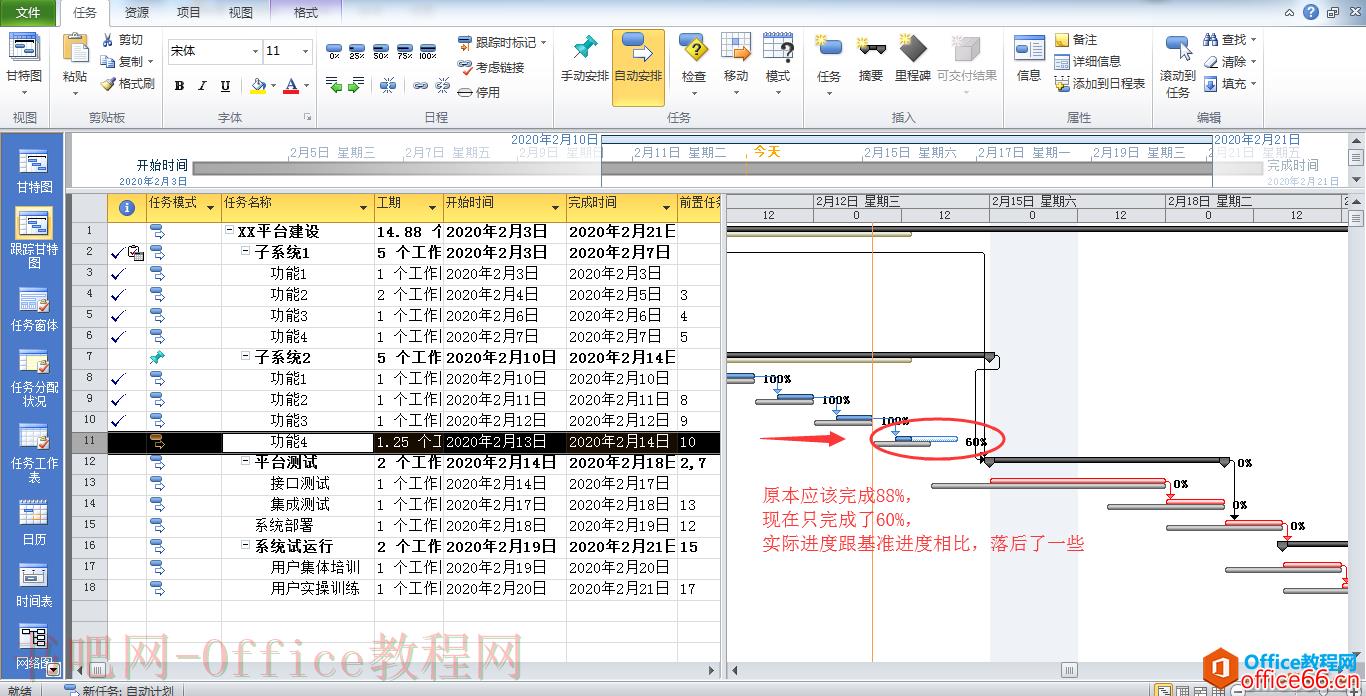

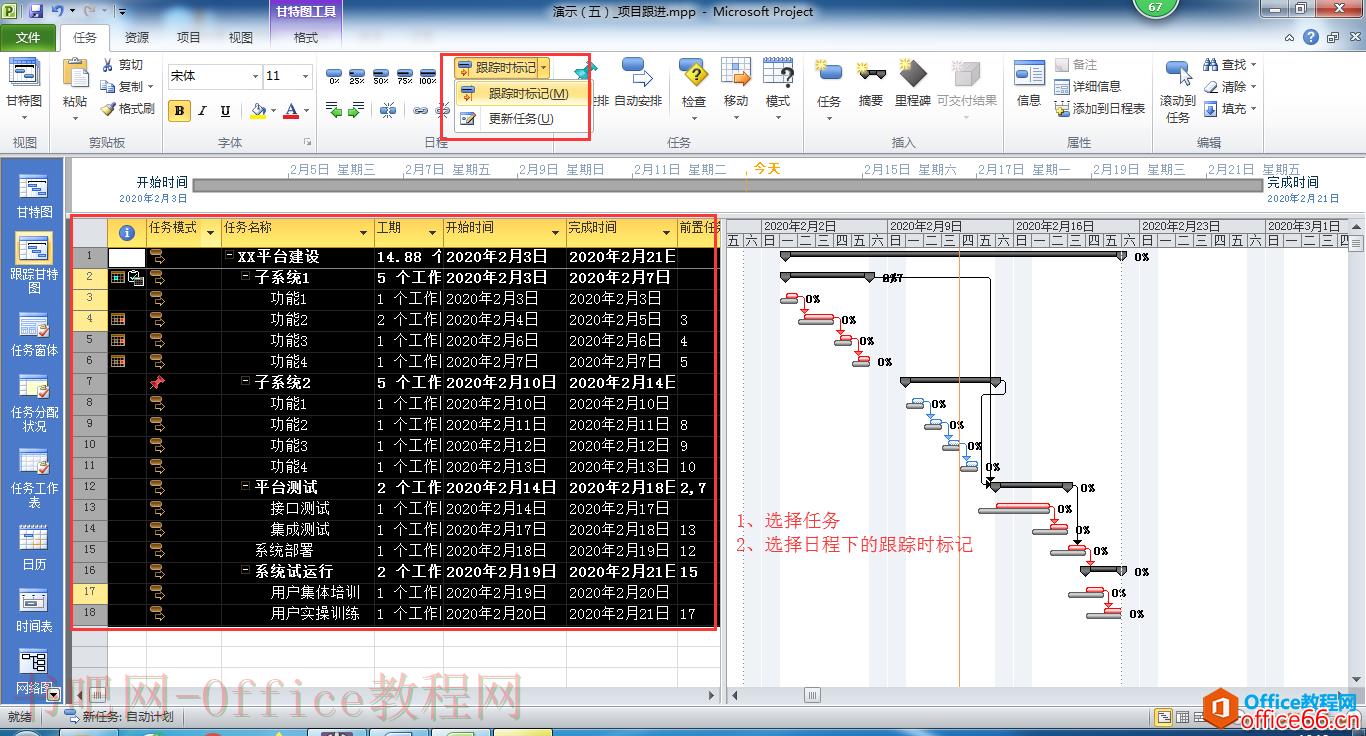

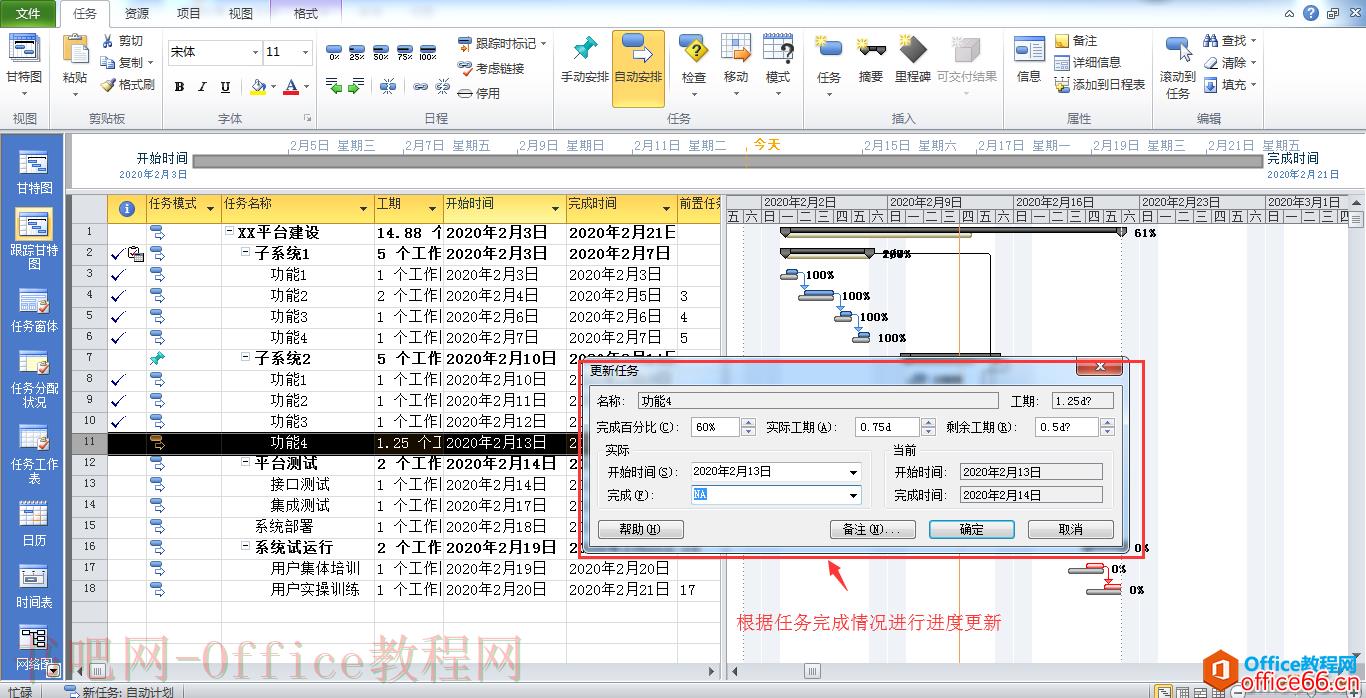

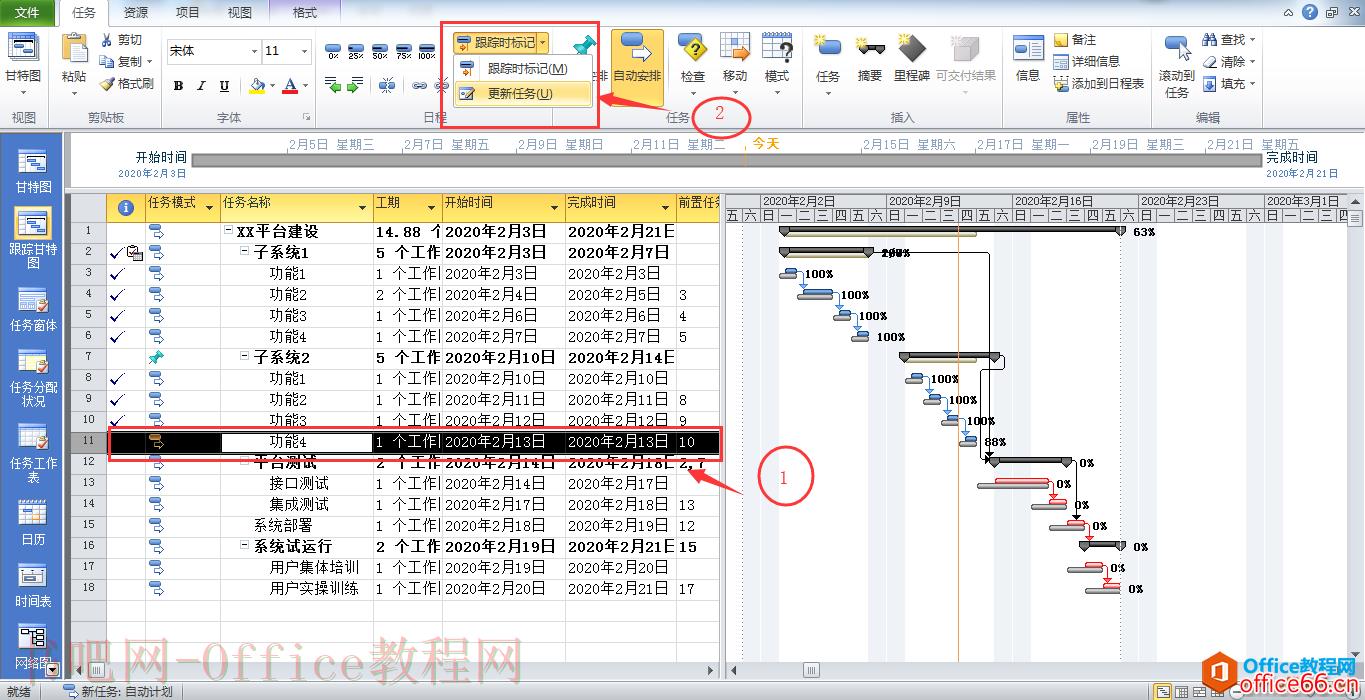

进度更新

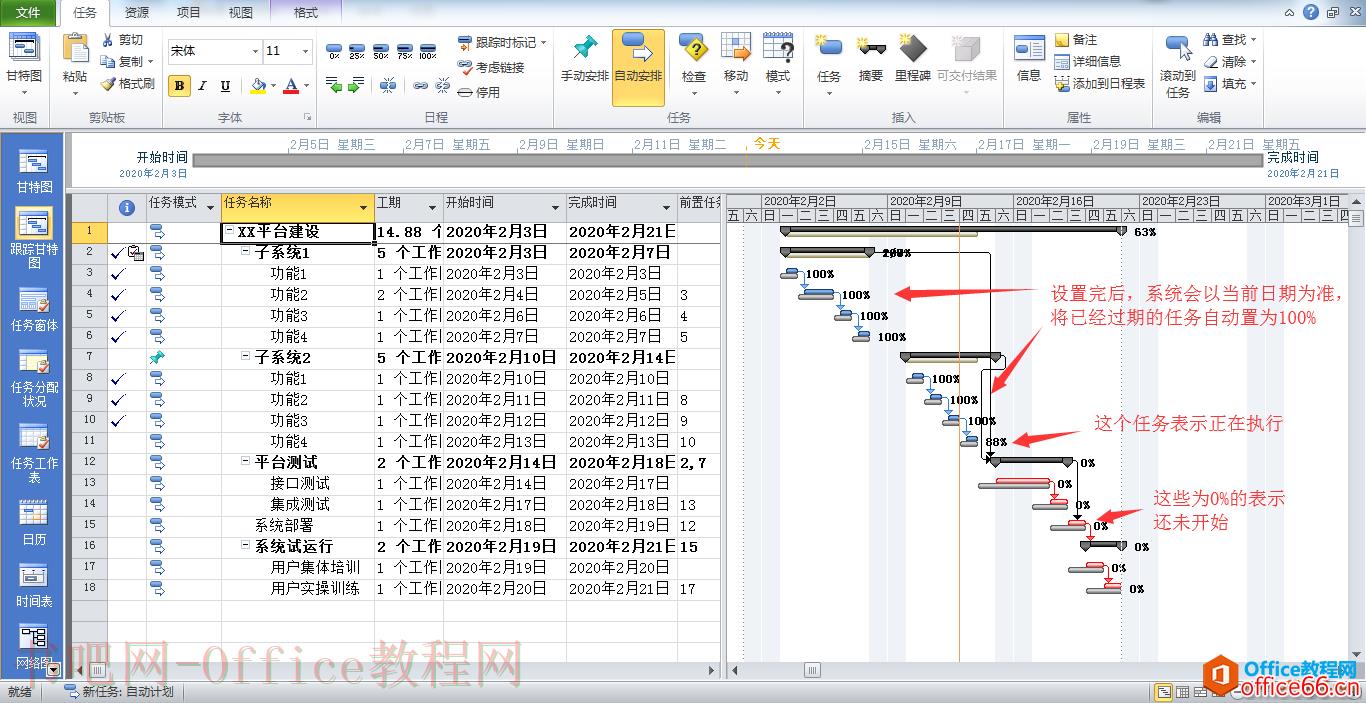

更新后,可以在甘特图上看到具体的进度情况
