个人觉得Project这个软件最重要的就是项目工时的理解。
先简单假设:
一个工作日默认6个工时,每个工时是每个人的工时;或者说是每个任务的工时,超过了就是加班。但是——这个软件会自动占用到到下一个工作日。

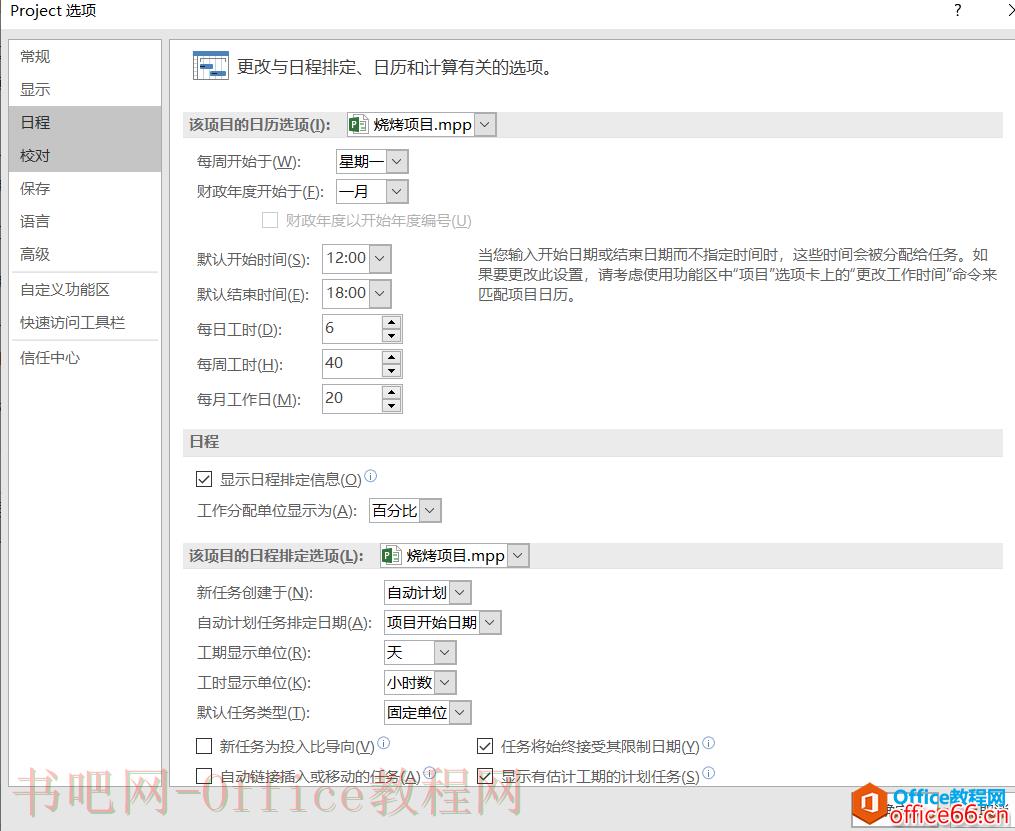

更改项目的默认选项,记住这里是6个工时:

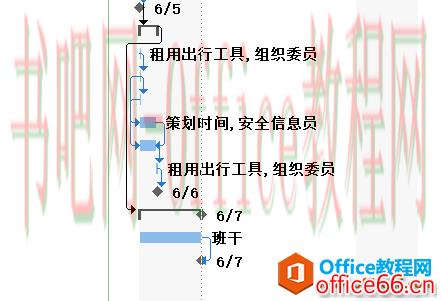

常见问题1,前置任务没有用:

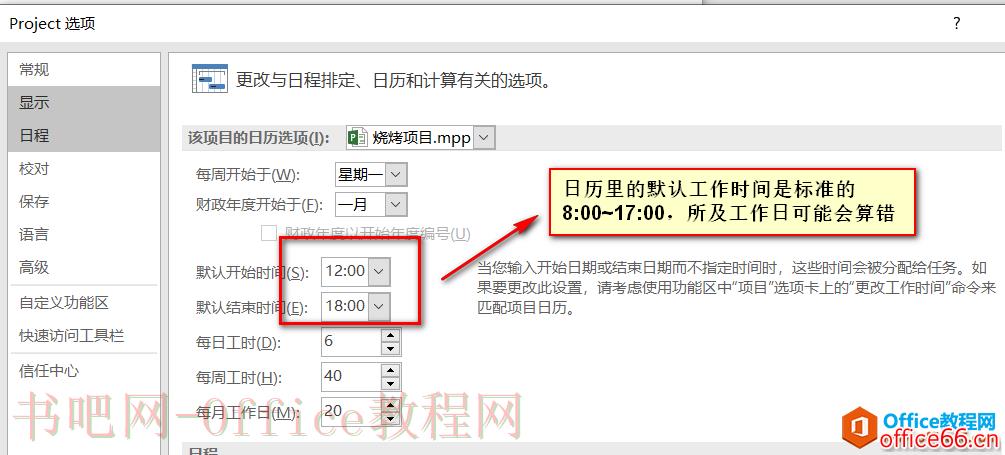

原因是日历默认工作时间是8~17:00
我们更改了项目的工作时间,日历没有自动更改——那就要手动了
举例更改工作时间

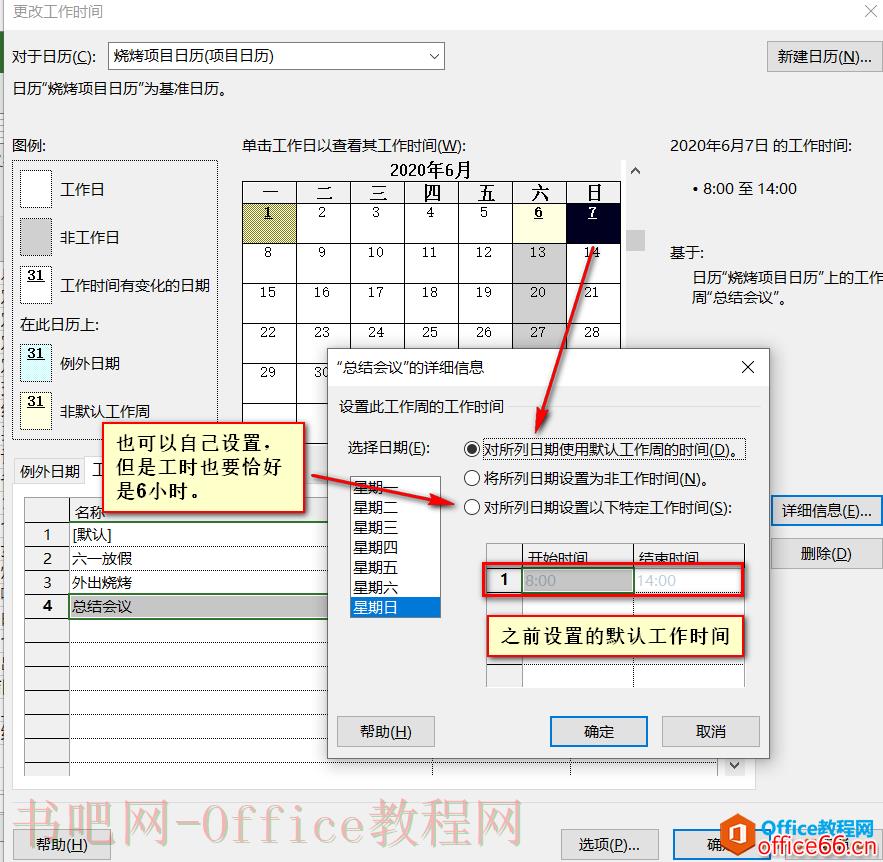

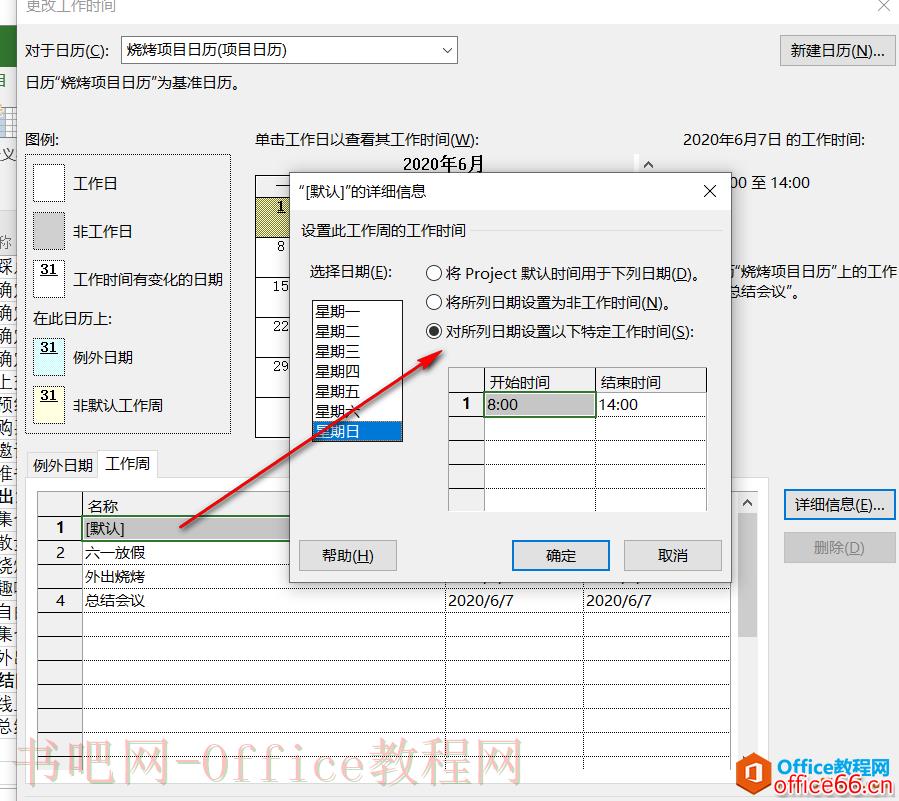

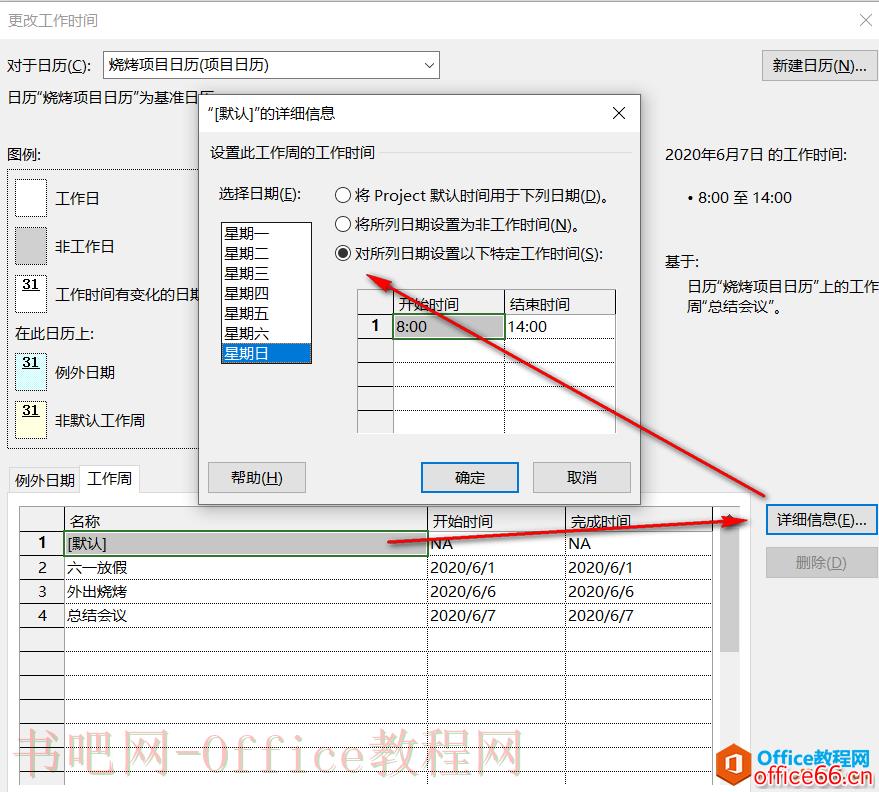

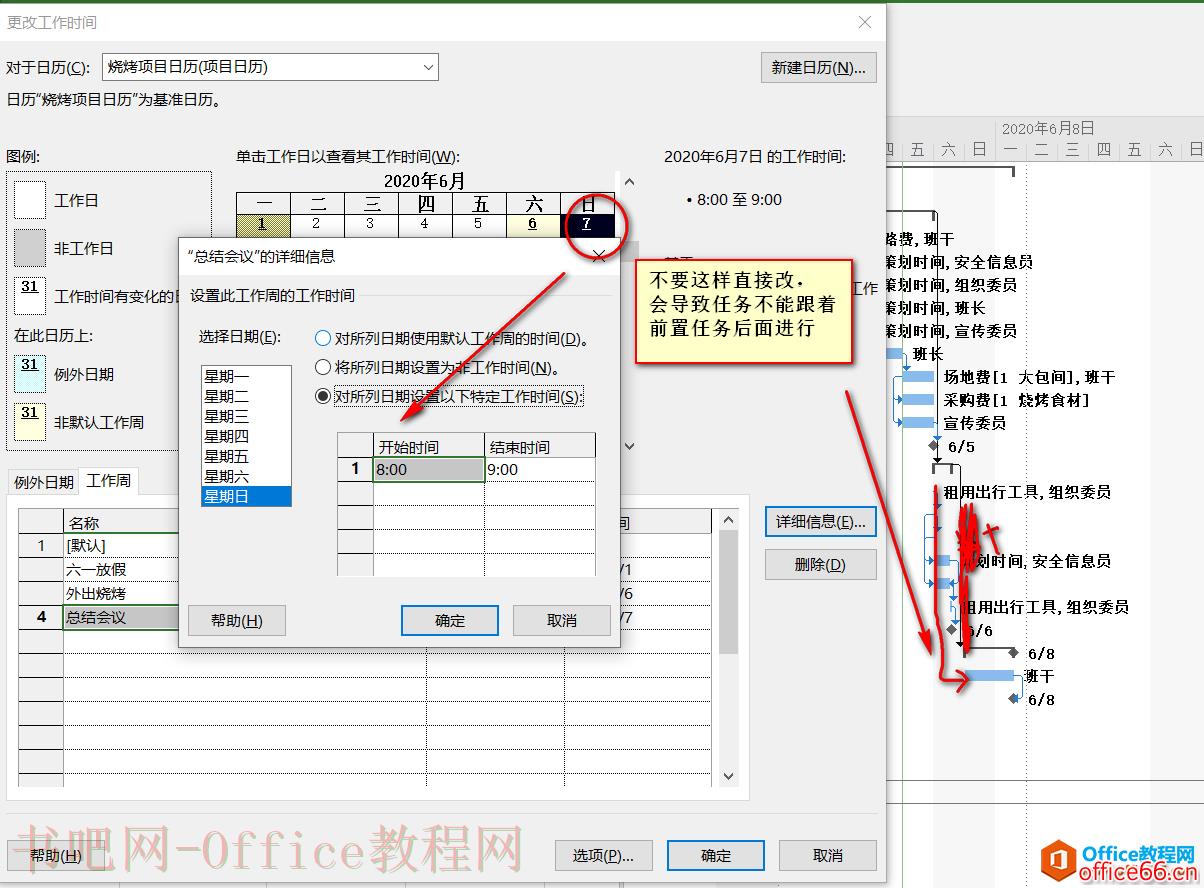

如果只更改当天工作时间,会出错所以两个都要改
可能引发问题2:
工作日计算异常
因为工时是6小时,所以一个工作日的工作时间必须6小时
所以设置每天的默认工时也要恰好是6小时
如果默认的设置好了,对于指定日期可以选默认,也可以自己指定(优先使用)
总的来说:
工作日计算出了问题,就是每天的工作时间和工时不一致。
标签: 模式 excel工作表 Excel工作表怎么换边框 工作 工作日 工时
相关文章
之前我们有篇文章是讲 如何在Project中设置春节假期及调休的 ,那么,有没有办法让春节假期在甘特图上显示的更醒目呢? 首先再回顾一下2019年春节放假安排。 创建好了标准+假期日历,并在......
2023-05-30 0
问:Project2016中提到的成本资源是什么? 答:在Project2016中提到的成本资源一般是指除工时费用额外产生的费用,就比如吧,员工因公出差途中所花费的交通费住宿费等等都应该属于除工时以外......
2023-05-30 0
我经常讲,如果用Project排定项目计划,一定要按照正确的姿势,这样才会事半功倍。而如果不按照正确的套路,而是想当然按照自己的习惯任性做计划的话,就会出现很多问题。 比如说,我在......
2023-05-30 0
Project2013教程-常见视图-跟踪甘特图: 跟踪甘特图视图其实和甘特图视图的外观样式一样,但是跟踪甘特图视图中的显示两种任务条形图,一个条形图形在另一个条形图形的上方。 上方的条形......
2023-05-30 0
假如现在我们有一个计划,任务的数量比较多,可能上百条任务或者更多。如果我们想给位于不同层级的任务批量设置背景颜色,比如一级任务都用黄色背景,二级任务都用橙色背景,三级任......
2023-05-30 0
