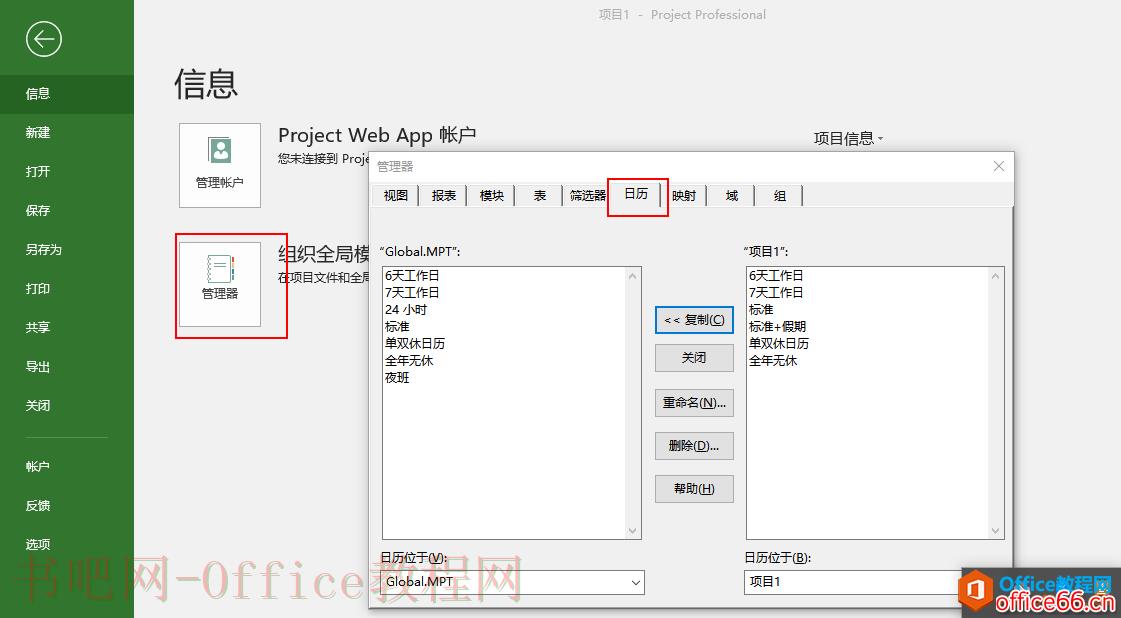

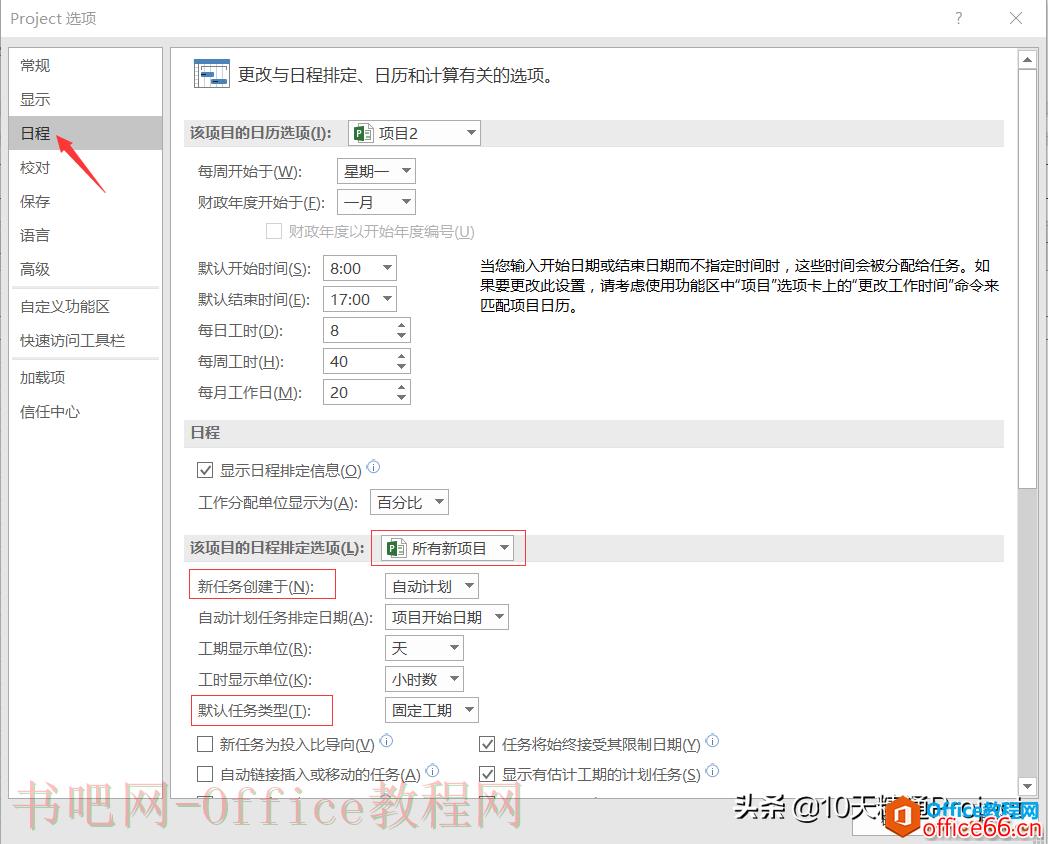

项目规划完,终究是要用起来的,那就涉及到项目进度的问题了。通过项目跟进,可以很直观的看到项目当前的完成情况。 基准设置 项目只有设置了基准之后,才能进行偏差分析和纠偏。 通......
2023-05-30 0

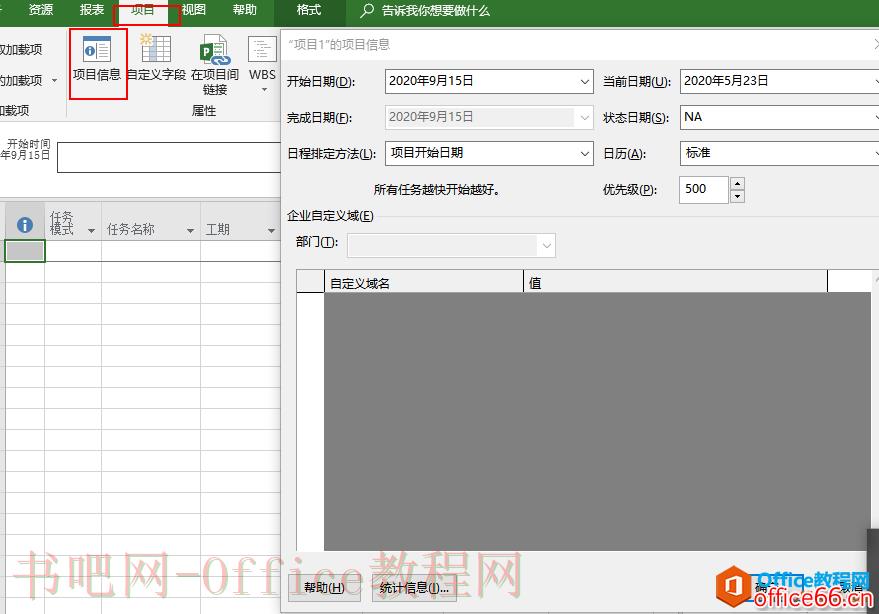

1. 设置项目信息
2. 日历设置
- 标准日历基础上增加特定假日

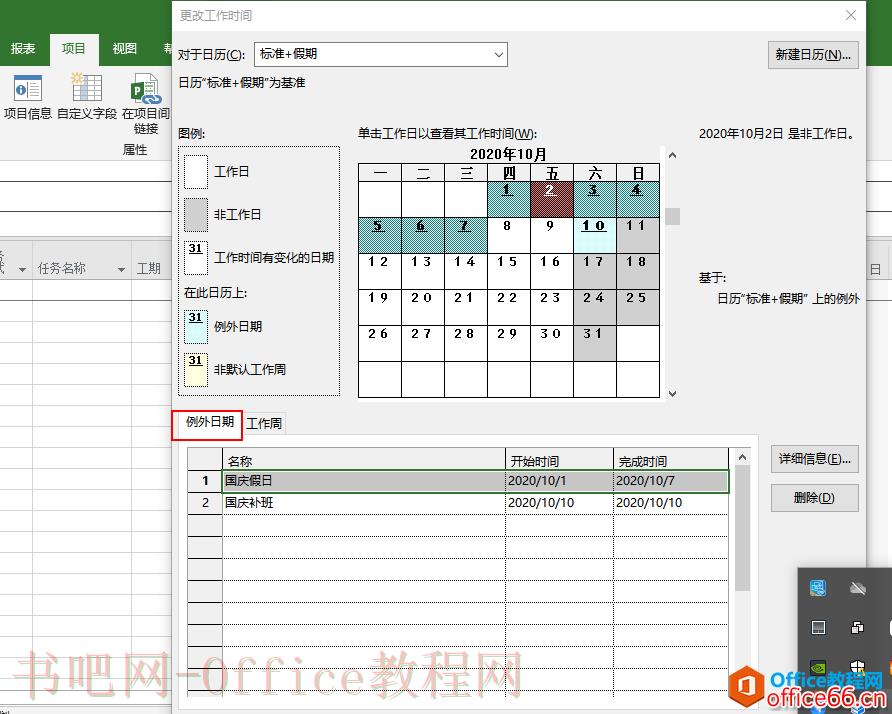

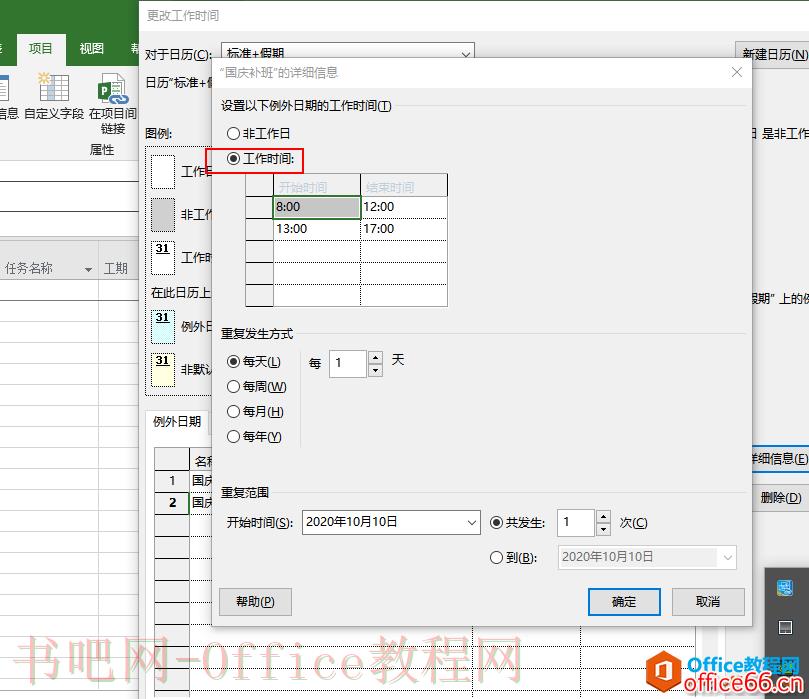

例子:在标准日历(5天8小时)上增加法定日历,如下增加国庆节放假以及国庆节调休补班特定假日设置
- 6天制日历设置

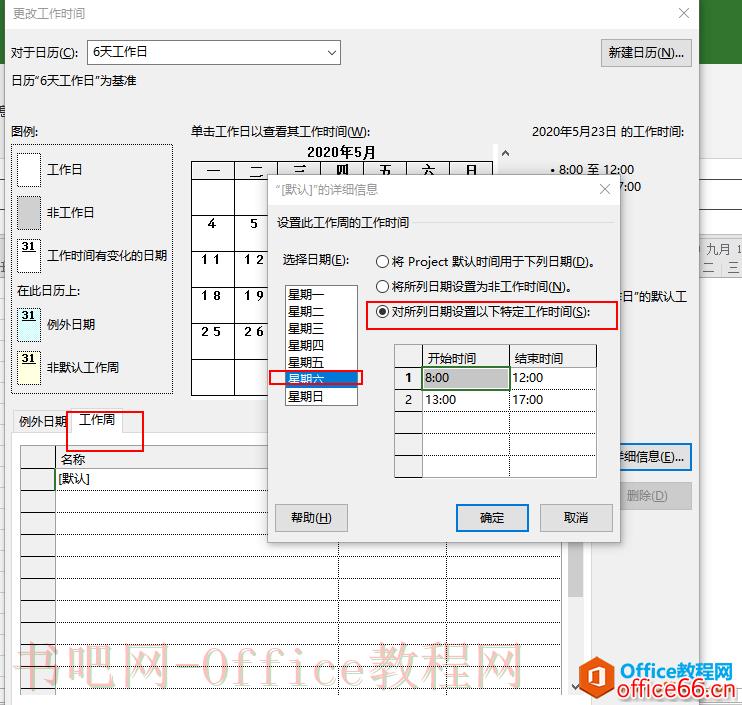

基于节假日日历下设置
工作周->设置星期6的工作时间,注意工作时间填写:不能填写8:00-17:00(这里是9个工作小时了)

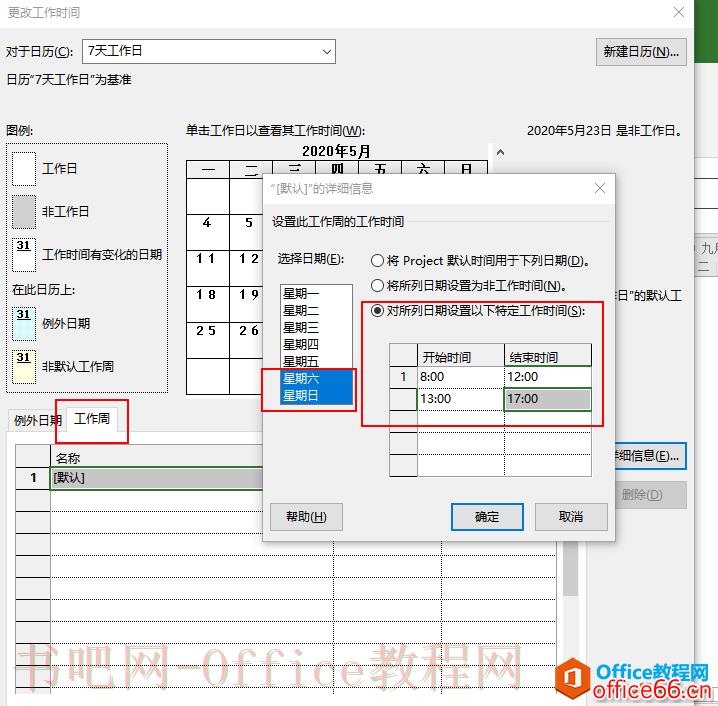

- 7天制日历设置
基于节假日日历下设置
工作周->设置星期6、星期天的工作时间,注意工作时间填写:不能填写8:00-17:00(这里是9个工作小时了)

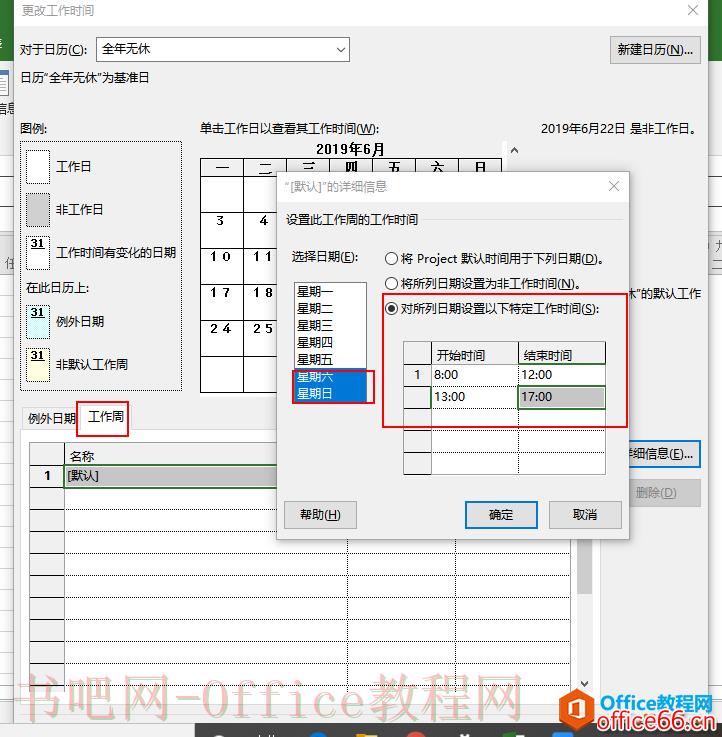

- 全年无休日历设置
基于标准日历下
工作周->设置星期6、星期天的工作时间,注意工作时间填写:不能填写8:00-17:00(这里是9个工作小时了)

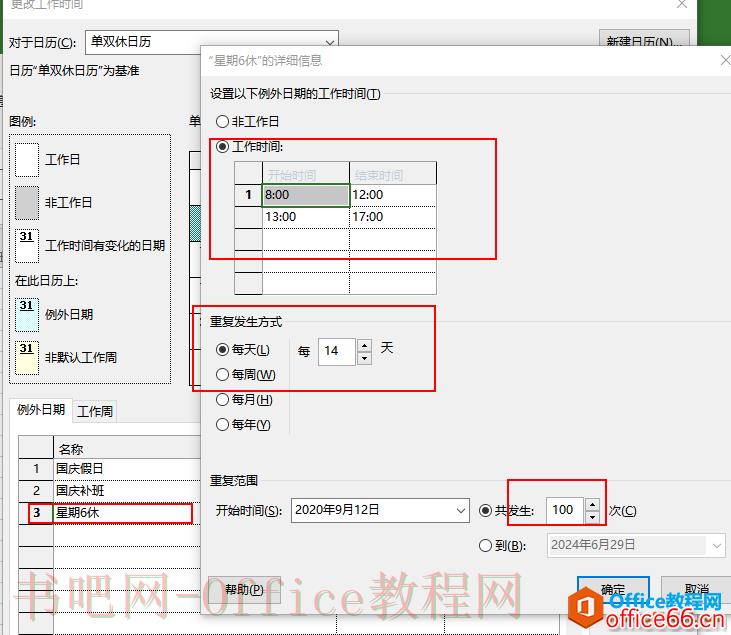

- 大小周交替日历设置
例外日期->工作时间->重复发生每14天发生一次(两周一次单休),重复100次足够使用
或者
每两周发生一次,发生在周6
标签: ppt怎么设置 ppt怎么设置幻灯片 ppt怎么设置背景 ppt背景图片设置 ppt自动播放设置 设置 日历 WPS上标与下标怎么设置 WSP字体大小怎么设置
相关文章
项目规划完,终究是要用起来的,那就涉及到项目进度的问题了。通过项目跟进,可以很直观的看到项目当前的完成情况。 基准设置 项目只有设置了基准之后,才能进行偏差分析和纠偏。 通......
2023-05-30 0
当我们在Project中做计划时,每做任何一个操作,比如修改了任务的工期,比如修改了任务的前置任务,又或者输入了任务的实际开始时间等等,你的每一次编辑,都可能会对其他任务、其他单......
2023-05-30 0
我们已经给大家讲了Project【任务模式】为手动计划的情况下会出现的一些弊端,也已经强烈建议大家把任务模式改为自动计划。(https://www.office26.com/project/19066.html) 那么,怎么把Project软件默......
2023-05-30 0
Project 2016教程-如何设定工期: 选择对应的任务的【工期】中,直接输入10个工作日或者10d,如图,再设置对应的开始时间就会填出对应的完成时间。......
2023-05-30 0
优先级是指示某个任务在资源调配过程中的延迟情况。输入一个介于 0 和 1000 之间的数字,数字越大表示任务的优先级越高。优先级越高,任务将延迟进行资源调配的可能性就越小。如果调配......
2023-05-30 0
