今天使用Microsoft Project来规划一份项目开发进度表,里面用到了一些功能点 一、打开Microsoft Project, 二、任务计划选择自动计划 三、在文件--选项中可更改工作时间 四、输入基本的项目进度阶段......
2023-05-30 0

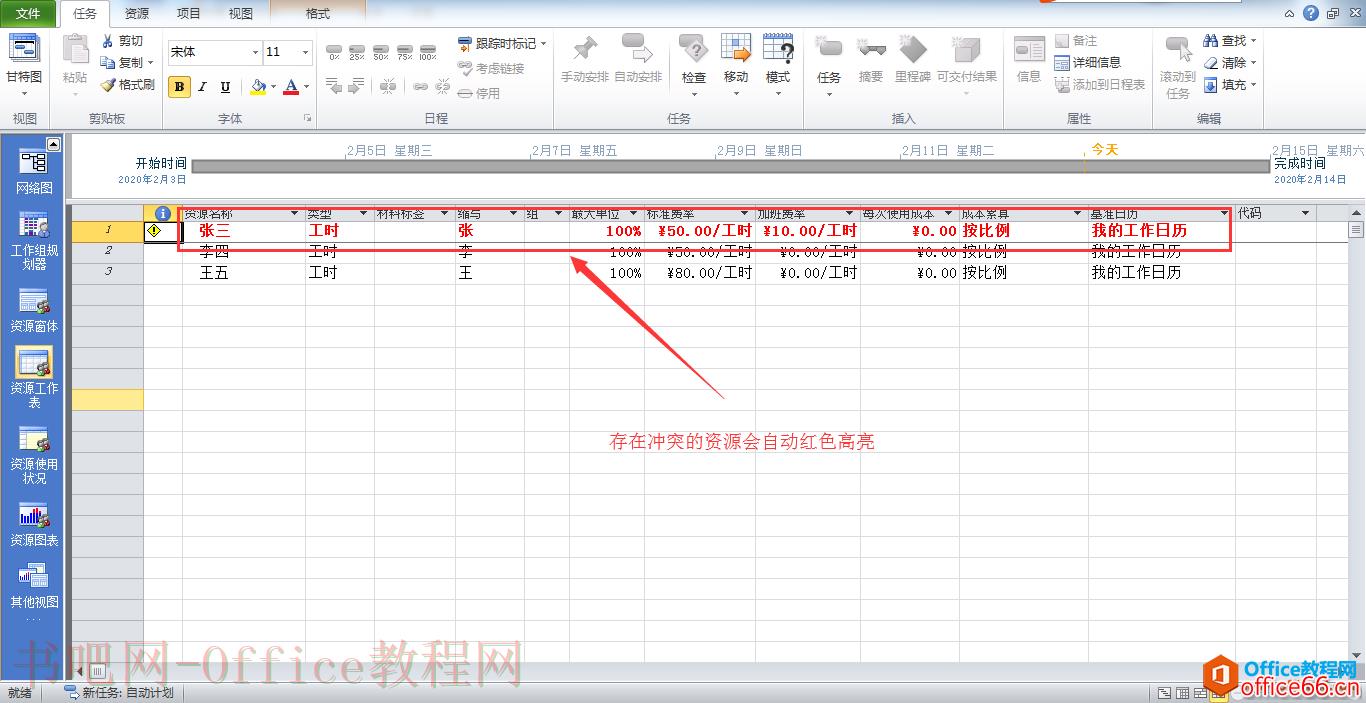

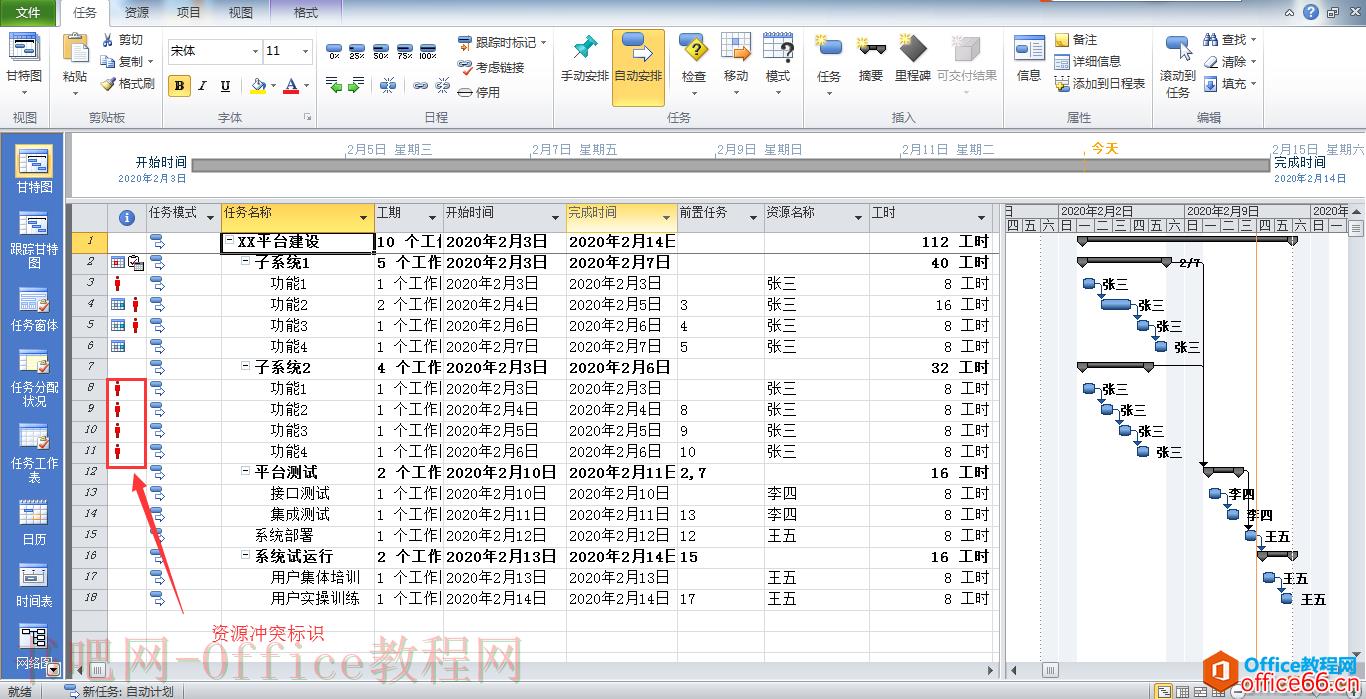

在我们对功能进行资源设置后,由于任务分配不均匀,导致有些资源会造成时间上的冲突,有冲突的任务可以在第一列上看到冲突标识,具体如下:

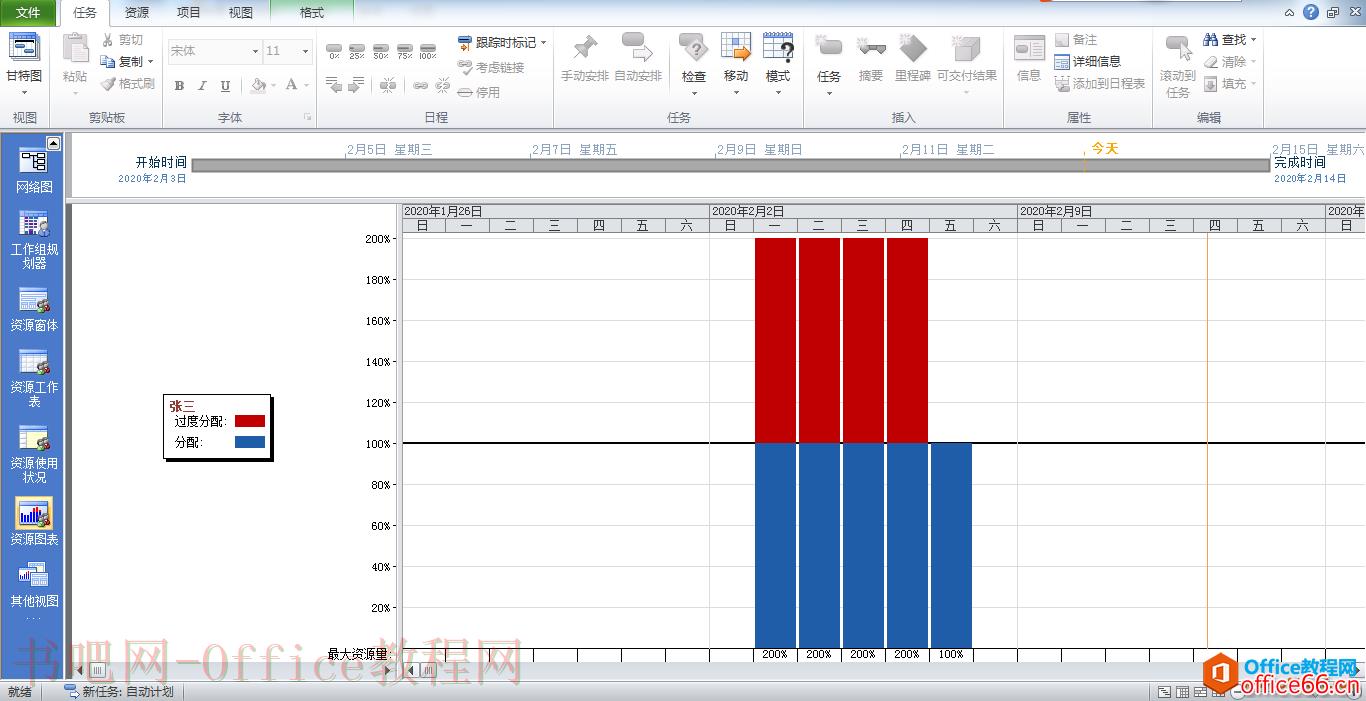

或者我们也可以通过资源工作表、资源使用情况和资源图表来查看
资源工作表
资源使用情况
资源图表

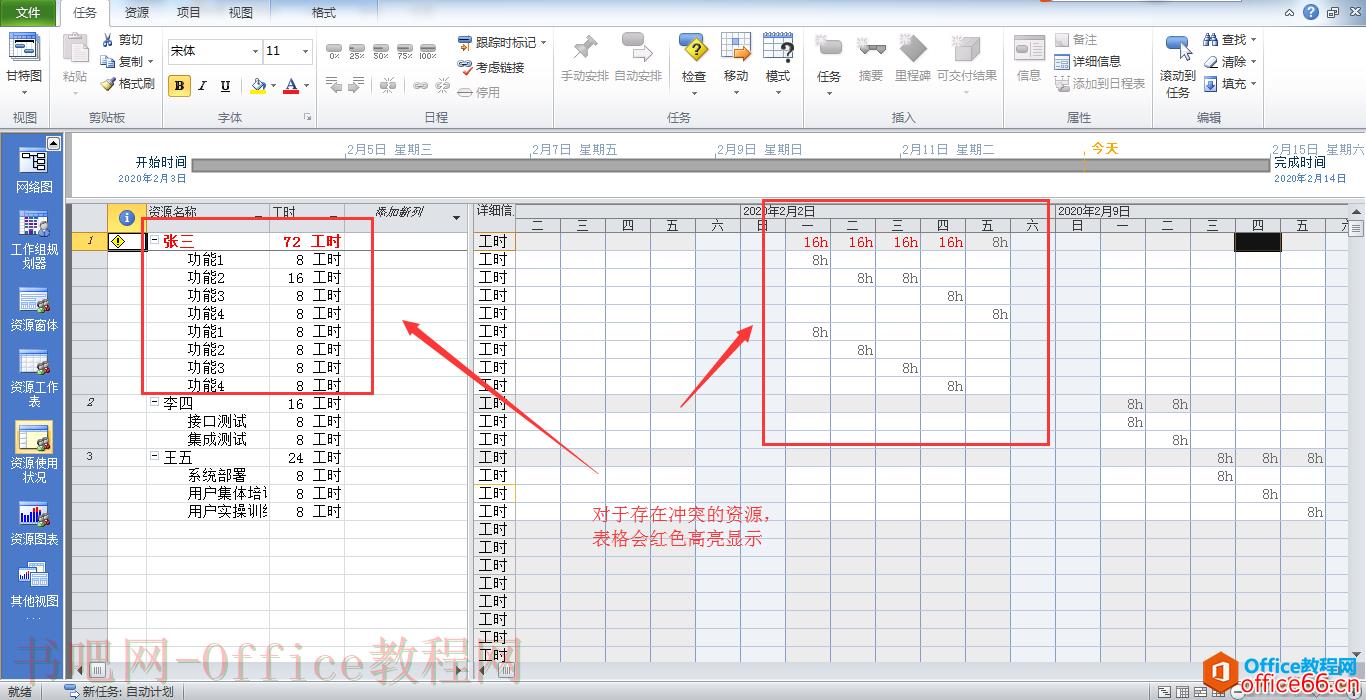

通过多种方式,我们很容易的看出存在冲突的资源,对于有冲突的资源,我们就需要解决冲突,毕竟一个人当多人使,总是会比较容易出问题。
冲突解决:

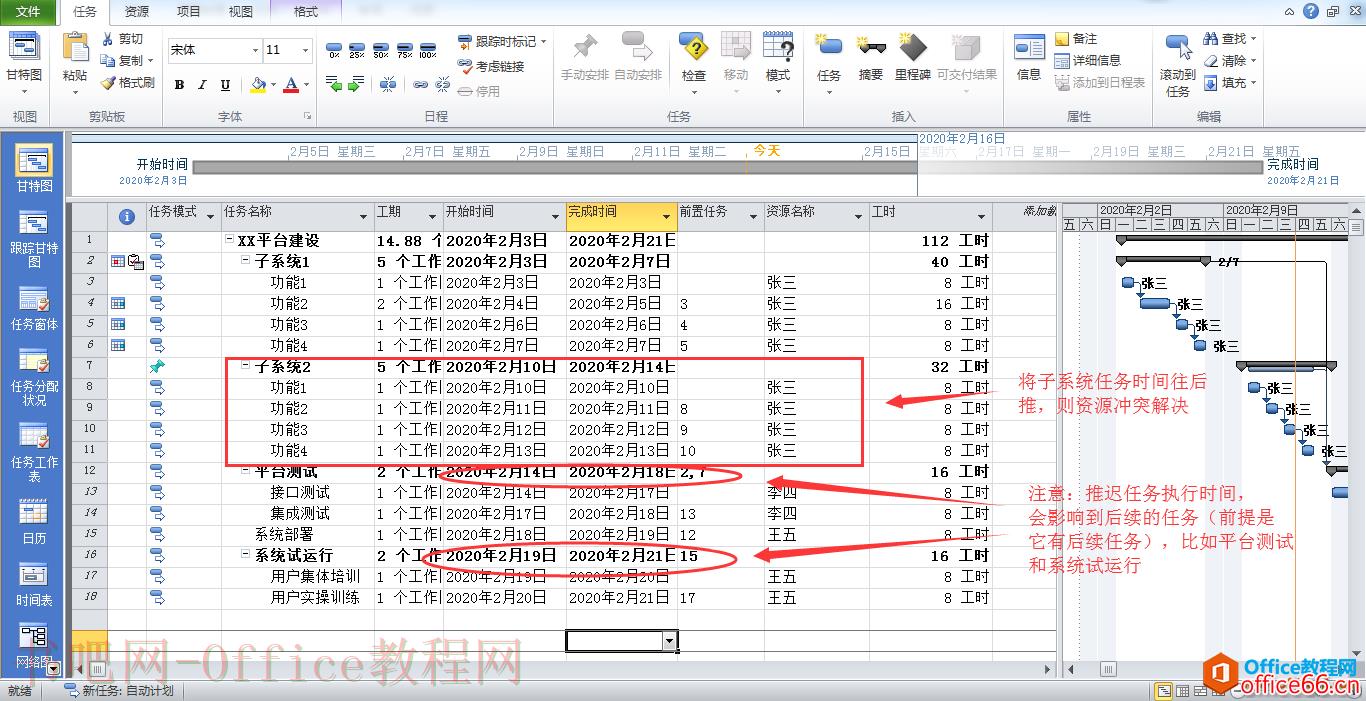

冲突解决主要有两种方式,一种就是加资源,将任务进行分摊;另一种就是加工期,把任务周期延长。

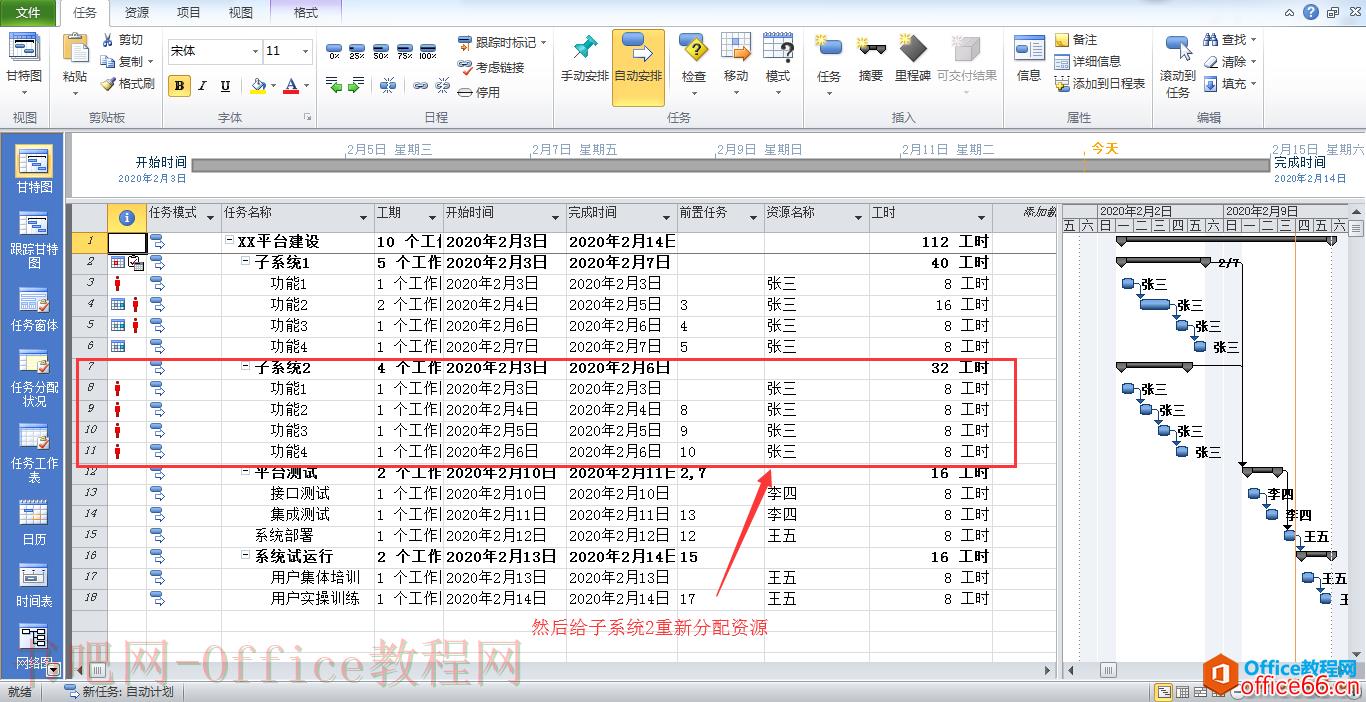

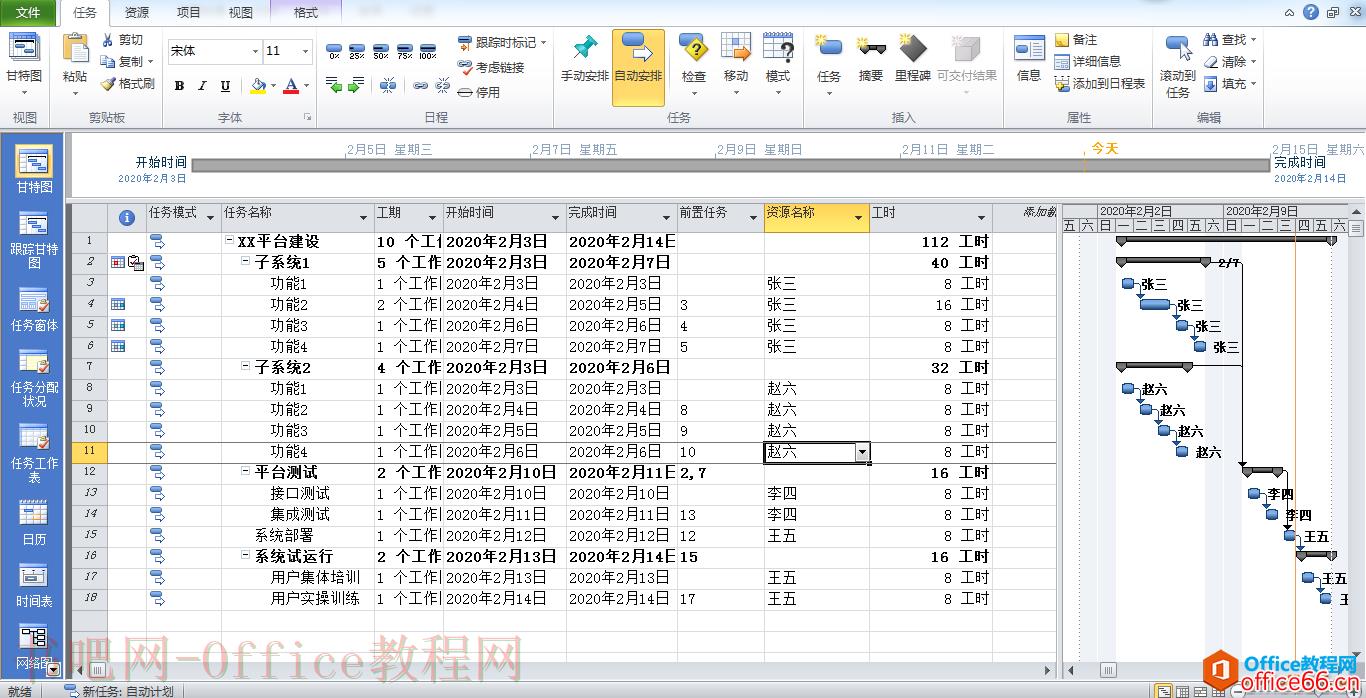

如上面显示,张三这个开发人员是过度分配的资源,那我们就来对他进行调整;

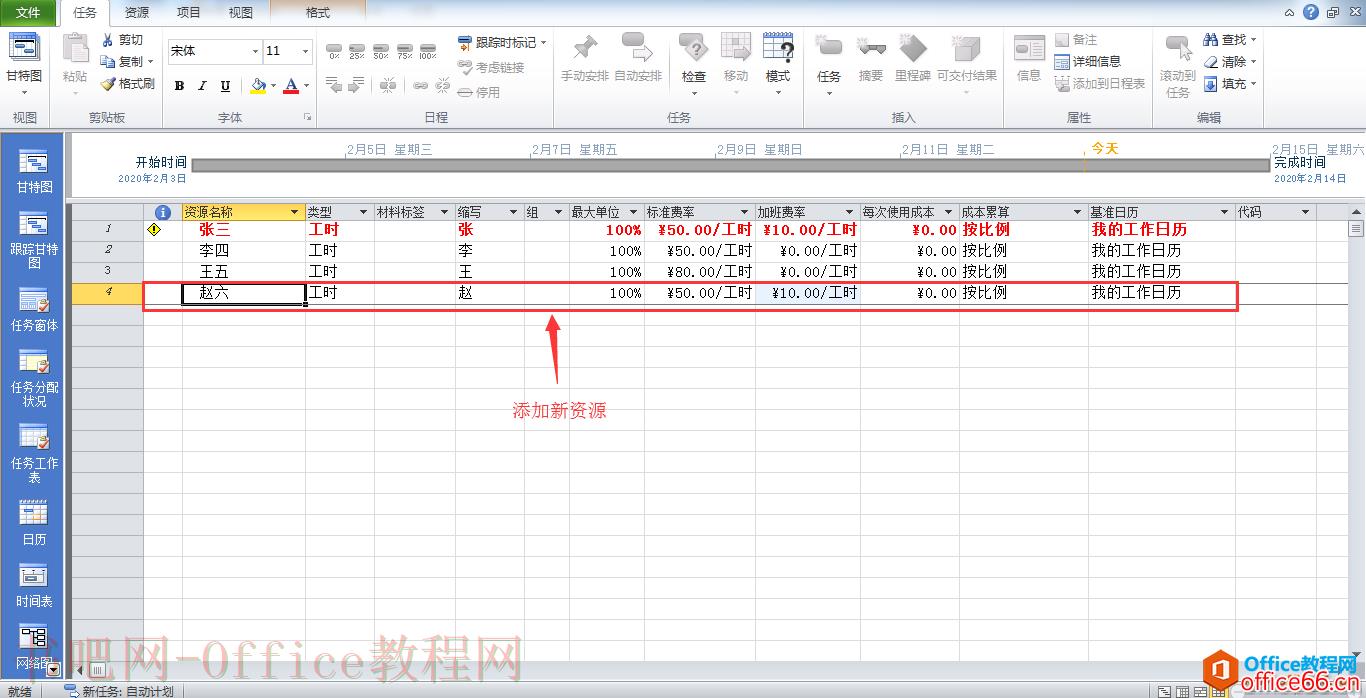

最终分配完结果
冲突解决。
所以加工期可能会造成系统的完成工期边长。
标签: 如何解决ppt不能自动播放的问题 解决 方案 资源 冲突
相关文章
今天使用Microsoft Project来规划一份项目开发进度表,里面用到了一些功能点 一、打开Microsoft Project, 二、任务计划选择自动计划 三、在文件--选项中可更改工作时间 四、输入基本的项目进度阶段......
2023-05-30 0
问:Project 2016中如何任务录入页面添加前置任务? 答:在任务录入页面添加前置任务,首先要确定对应需要作为前置任务的任务编号,如图,我想在分析完成SWOT任务中添加确定服务/产品差距......
2023-05-30 0
project2010,project2013,project2016,project2019安装包点击下载 需要注意的是xp系统只能装project2010;win7可以装project2019以下版本。project2019目前只能win10和以上版本。 百度云网盘 点击下载 project 软件......
2023-05-30 0
什么是里程碑 里程碑是项目中的重大事件,在项目过程中不占资源,是一个时间点,通常指一个可支付成果的完成。编制里程碑计划对项目的目标和范围的管理很重要,协助范围的审核,给项......
2023-05-30 0
在使用任何一个软件之前,都有一些默认的东东要改,比如在Excel里有人不待见单元格里的0,一定要设置成不显示零值;在Word里有人不待见编辑标记,一定要使其不可见Project里也有这样的东东......
2023-05-30 0
