之前我们讲过如何将excel文件导入到Project中,文章链接如下
https://www.office26.com/project/19052.html
今天我们给大家讲一下如何反过来操作,就是如何把Project计划导出到excel文件中。
首先需要给大家澄清的是,Project计划中的甘特图是无法导出到excel的,但是Project工作表中的数据,都是完全可以导出到excel中的。
本文给大家介绍两种方法。

这种方式比较简单粗暴,也很容易理解。在导出前,首先将要导出的列显示在Project文件中,比如说我们要导出任务ID号,任务模式,任务名称,工期、开始时间、完成时间、前置任务等,那么就提前将这些列显示出来,如图1所示。
图1
在Project软件甘特图视图中,最左侧的任务ID号列,它的中文名称叫做【标识号】,这里单独给大家解释一下。

然后点击Project工作表左上角,这个操作就相当于是全选所有任务所有列,如图2所示,然后按CTRL C进行复制数据。
图2

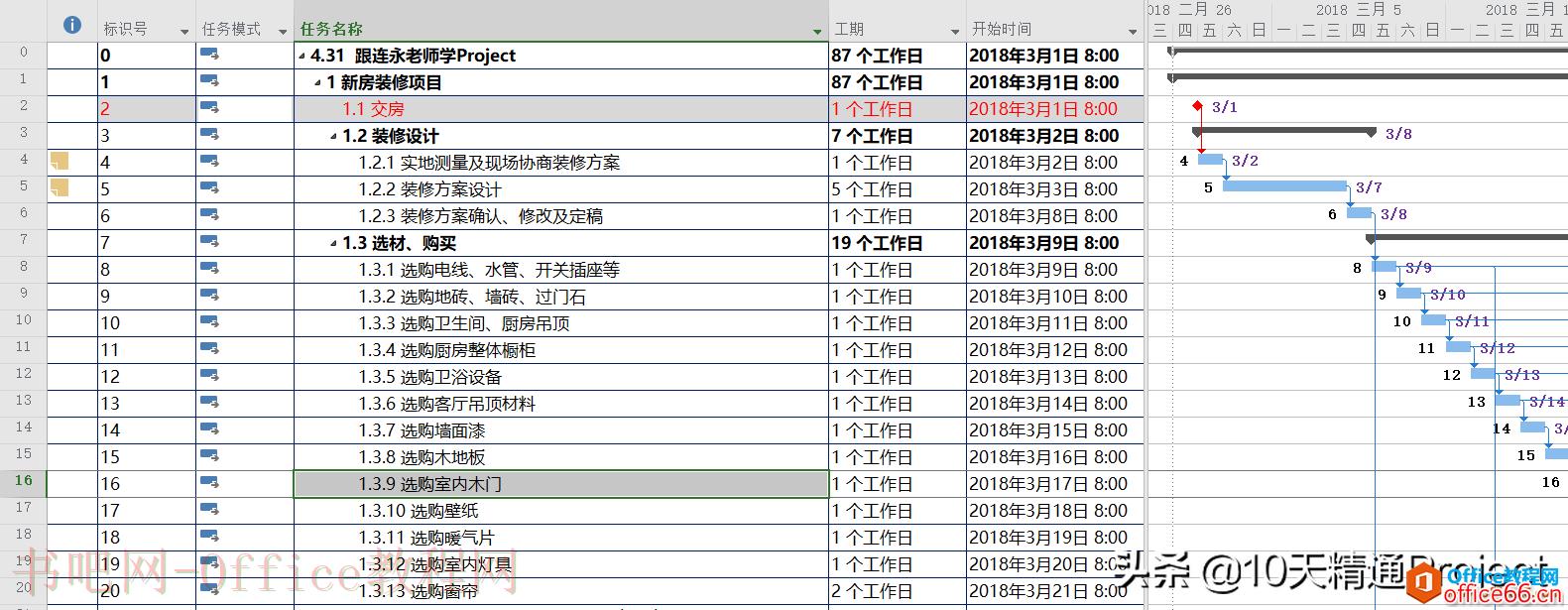

然后打开空白的excel文件,直接CTRL V将数据粘贴到当前文件中,如图3所示。这样数据就已经粘贴到当前的excel文件中了,接下来大家可以根据自己的需要调整一下格式。
图3
这种直接复制粘贴的方式比较容易理解,操作也不难,唯一需要提醒大家的是,在导出前需要将相应的列先显示出来。
方法2:采用映射的方式可将Project中的任何列导出到excel中
还有一种方式,就是采用映射的方式将Project中的数据导出到excel中。我们将excel文件导入到Projet中时就曾采用过映射的方式,下面给大家讲一下。

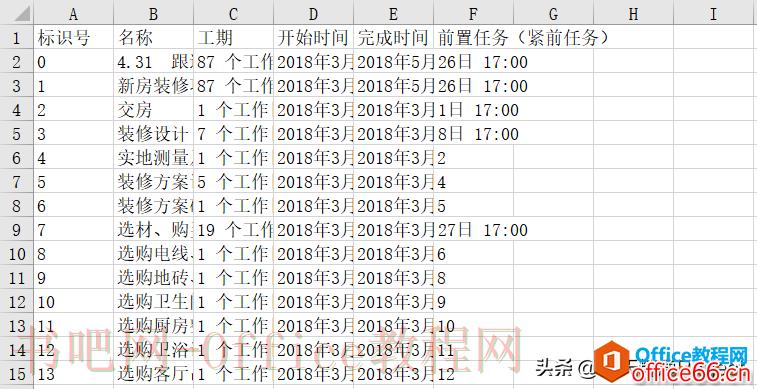

在Project文件中,点击【文件】-【另存为】,然后指定保存的路径,注意将【保存类型】改成“excel 工作簿”,如图4所示,然后点击【保存】按钮。
图4

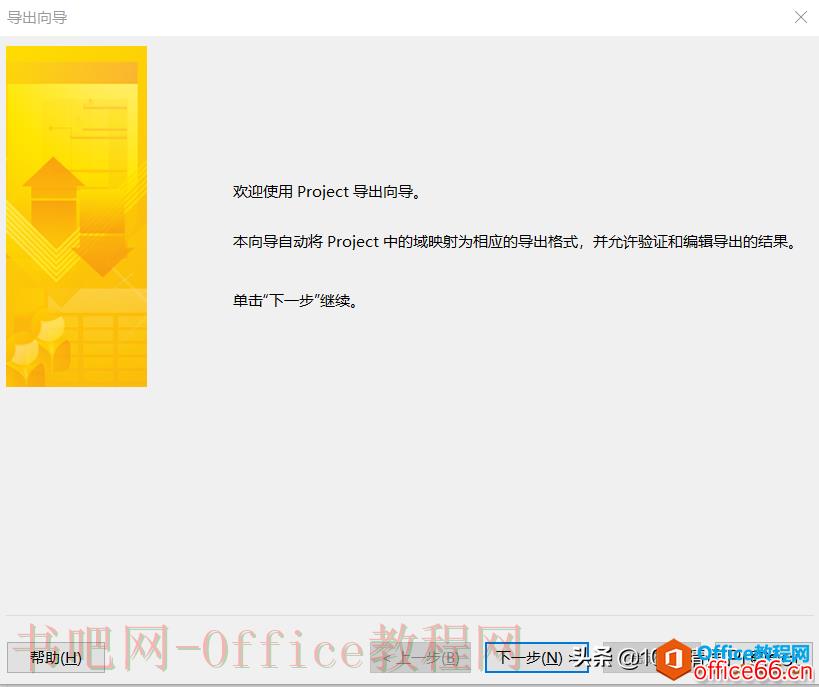

然后会弹出【导出向导】窗口,如图5所示,点击【下一步】即可。
图5

接下来会弹出几个窗口,一直点击【下一步】,直到出现图6所示的窗口。在这个窗口中勾选一下【任务】(当然也可以勾选【资源】),再点击【下一步】。
图6

接下来弹出的窗口叫做【导出向导 - 任务映射】。什么是映射呢?就是Project中的列和excel中的列设置一个对应关系。在图7箭头处,点击Project中的域(就是列的意思),在下拉菜单中可以看到Project中当前视图的所有列,也就是说这些列都可以导入到excel中,不管它之前有没有显示出来,这些列都存在于Project软件的后台,它们都可以在当前这一步操作中导出到excel文件。
图7

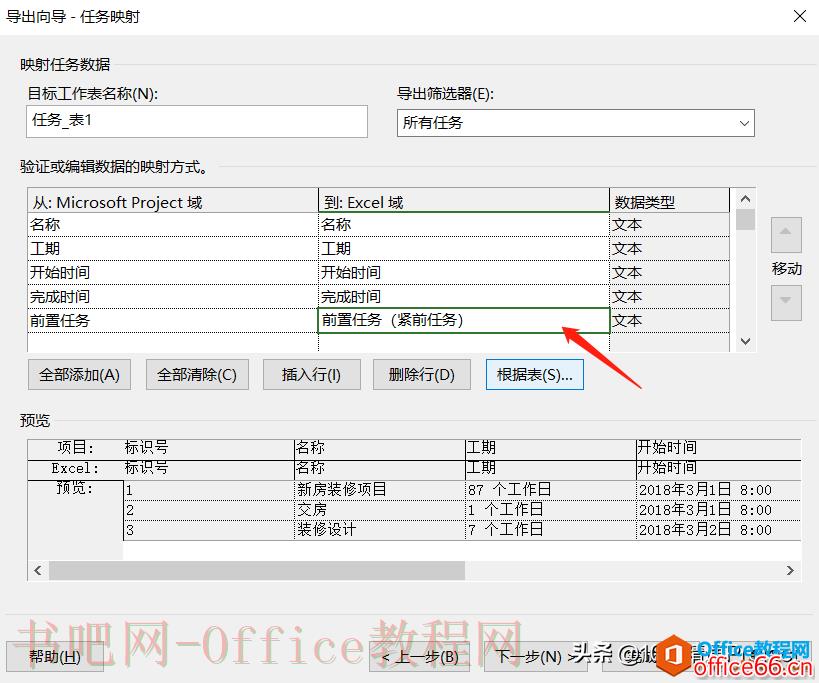

比如我们在Project域中分别选择【标识号】、【名称】、【工期】、【开始时间】、【完成时间】、【前置任务】等,如图8所示,这些列名称就自动映射到了excel中。而且还可以在当前操作中把映射到excel文件中的列名称进行修改,比如图8箭头处,我们可以将映射到excel中的前置任务列名称改成“前置任务(紧前任务)”,这里只是给大家做个演示而已。在该窗口下方就能看到预览效果,这样就把任务类的域都导入到excel文件了,最后点击【完成】按钮就可以了。如果在图6中也勾选了【资源】,那么接下来还需要设置一下资源类域的映射关系,原理相同,在此略过。
图8
然后在保存路径的文件夹中打开导出的excel文件,如图9所示,数据到导出来了,可以根据自己的需要调整一下格式。
图9
好了,关于将Project文件导出到excel的两种方法就暂时讲到这里。
标签: excel excel表格制作教程 excel表格教程 word排版教程 excel入门教程 PPT制作教程 怎么将ppt文件转换成word文档 教程 文件 如
相关文章
今天来简单聊聊软件业务中协同打单的一些心得体会。 回顾总结我们这些年所做的项目型软件开发,要做这一类项目型的软件开发,首先得想方设法拿到项目。以我们公司在几个行业里多年的......
2023-05-30 0
问:Project2016中如何采用替换资源解决过度分配? 答:在甘特图中选择资源分配过度的任务,点击右键,选择分配资源,如下图: Project 2016中如何采用替换资源解决过度分配? 选择对应的分配......
2023-05-30 0
用Project做计划的其中一个好处是,当前计划和基准计划的差异一目了然,很容易发现和基准计划之间的偏差,从而可以及时纠偏,防止计划继续偏离轨道。既可以在Project左侧的工作表区域查看......
2023-05-30 0
在做项目计划时,有些任务是互相关联的,比如最简单的情形,原材料买不回来,生产就无法启动。做计划时就需要充分考虑这种强关联关系,而假如用微软的Project软件做计划时,通过设置关......
2023-05-30 0
在Project软件中,不论是Project 2010、2013还是2016版本,大家会发现,每次进行某些编辑或操作后,有些单元格的背景色就出现了变化。比如图1中,假如我们将任务9的工期从1天改成2天,我们来看......
2023-05-30 0
