开始安排进度之前,我们必须对项目的日历进行设置,所谓日历就是项目工作、休息日期的安排。
互联网公司的大部分项目日历基本都是996工作时间,所以今天就带大家一起做一个996日历表。

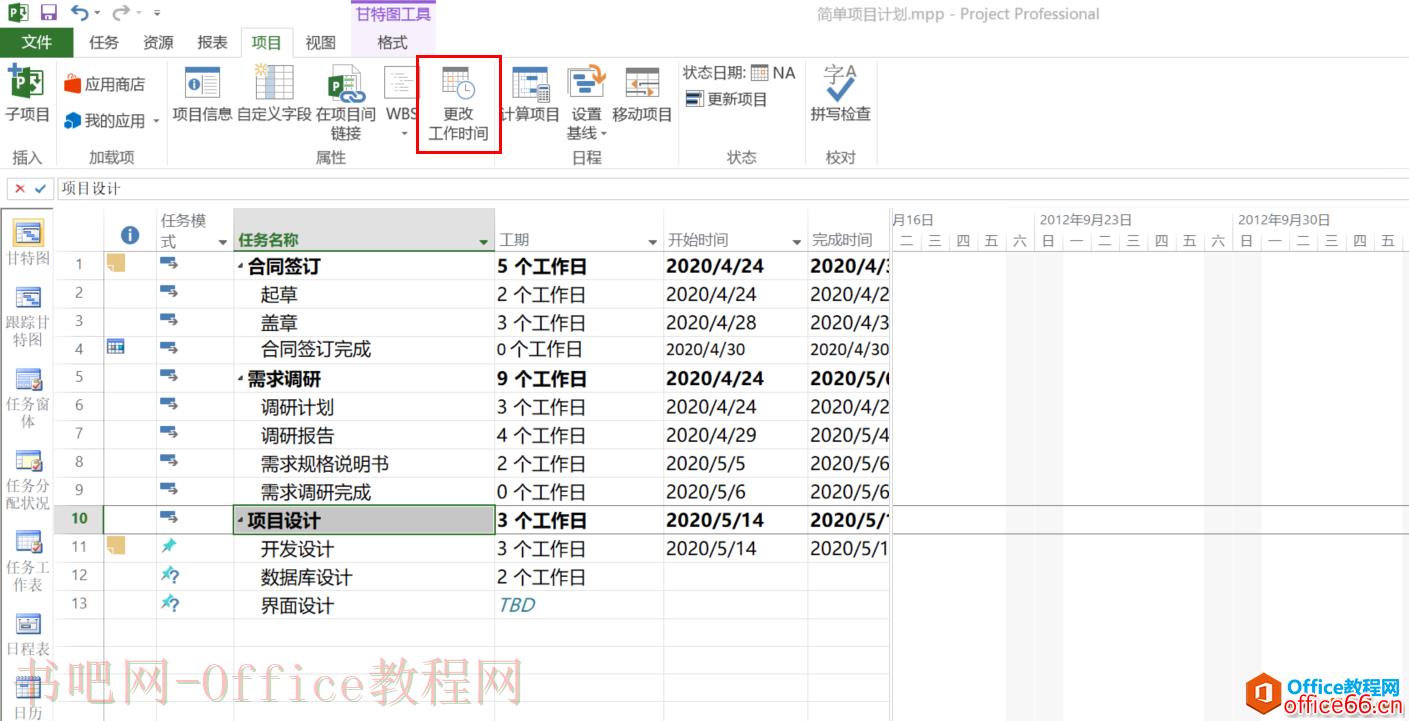

更改工作日期
设置界面
新疆日历
设置页面

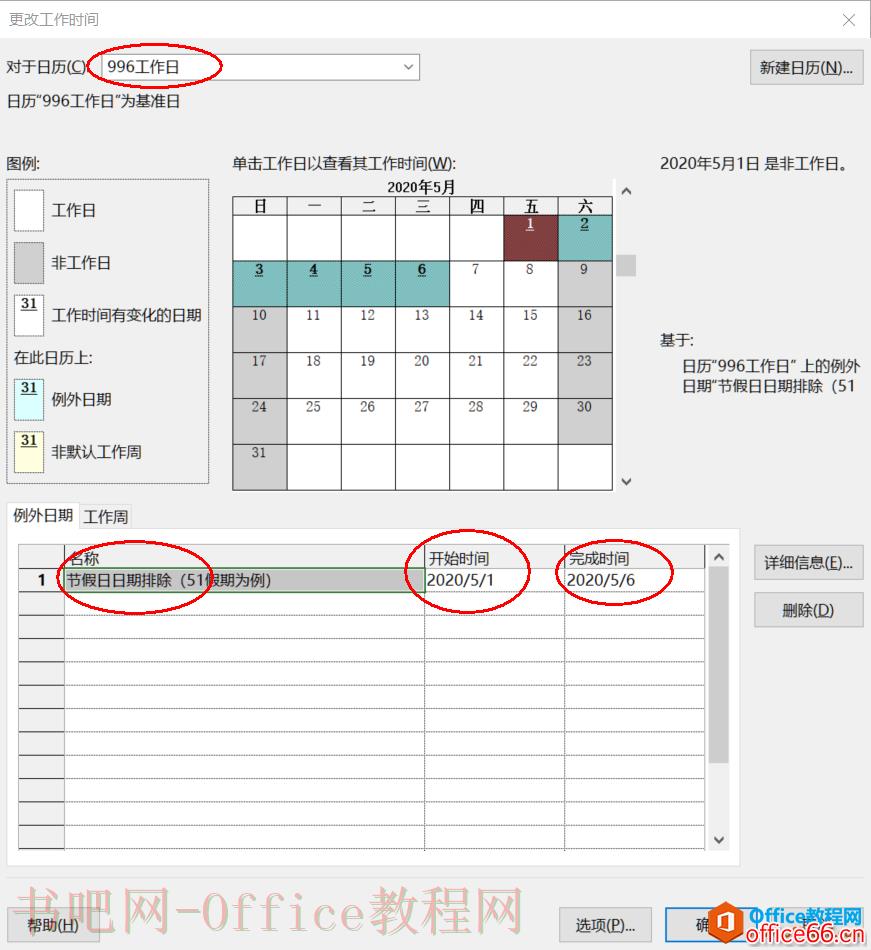

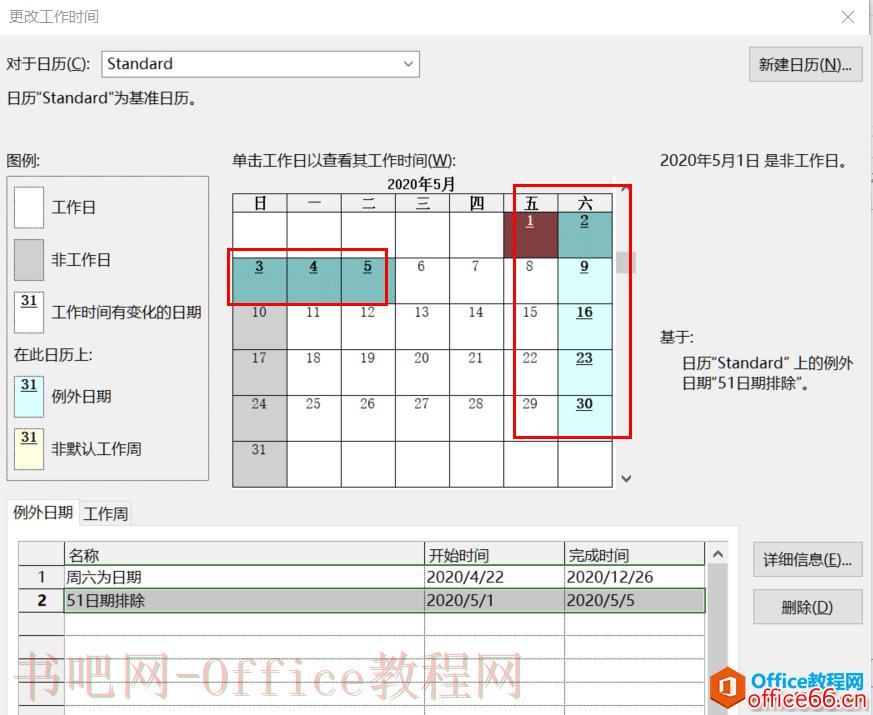

4、先把国家法定节日设置成非工作日,这部分时间不需要工作,这里以51为示例说明设置方式。
51节假日设置

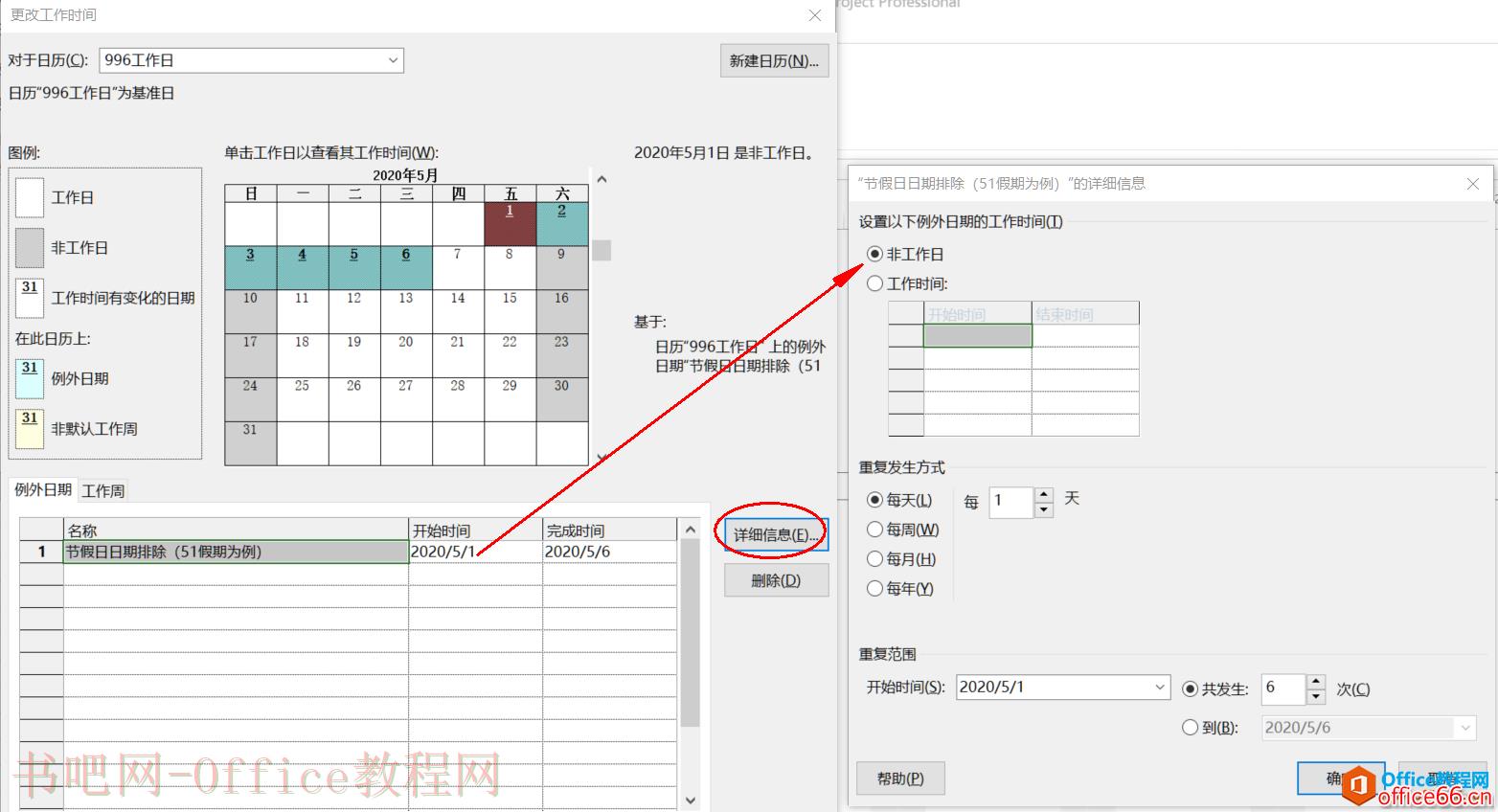

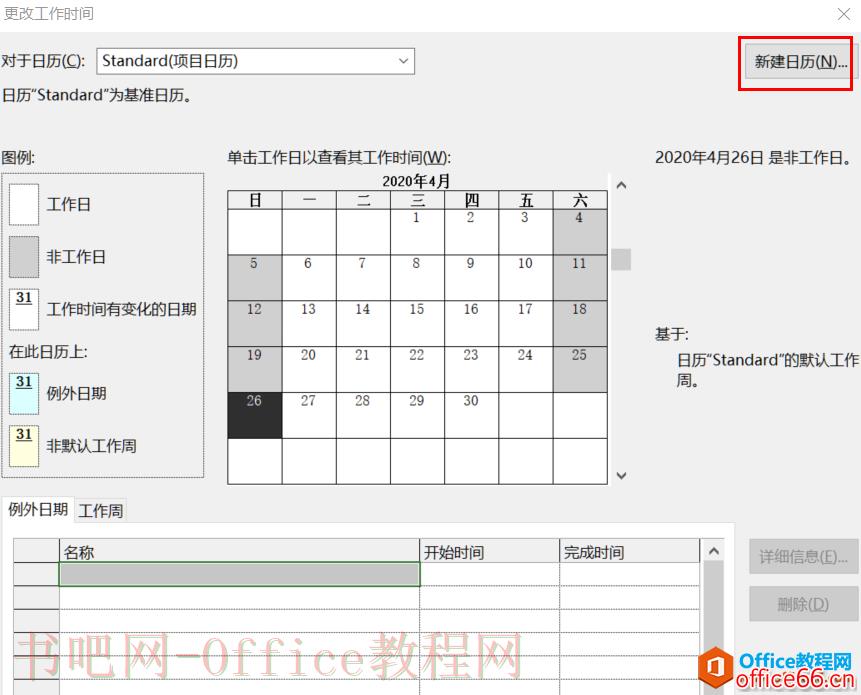

非工作日设置

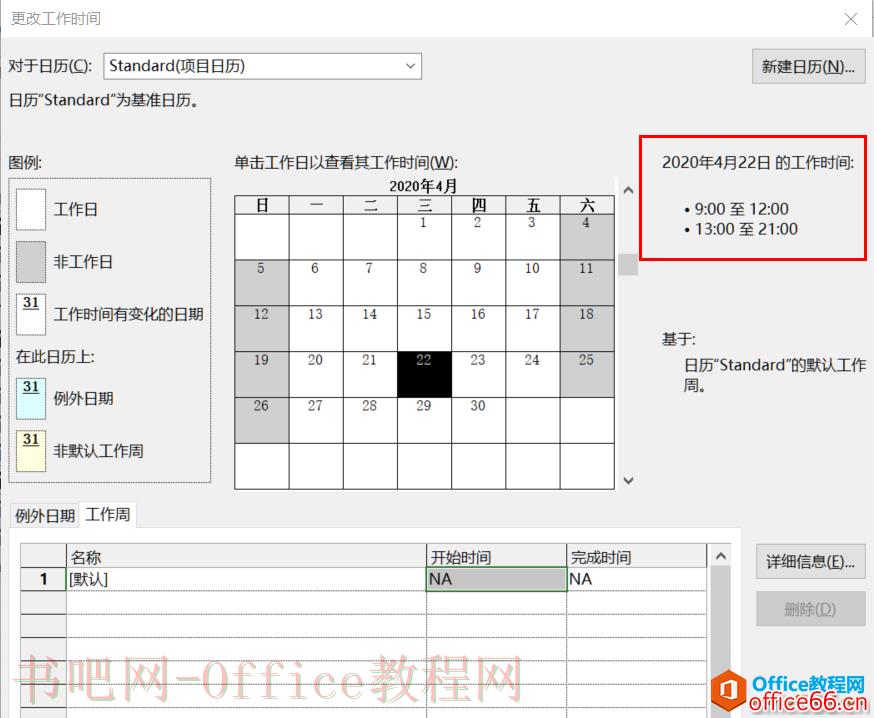

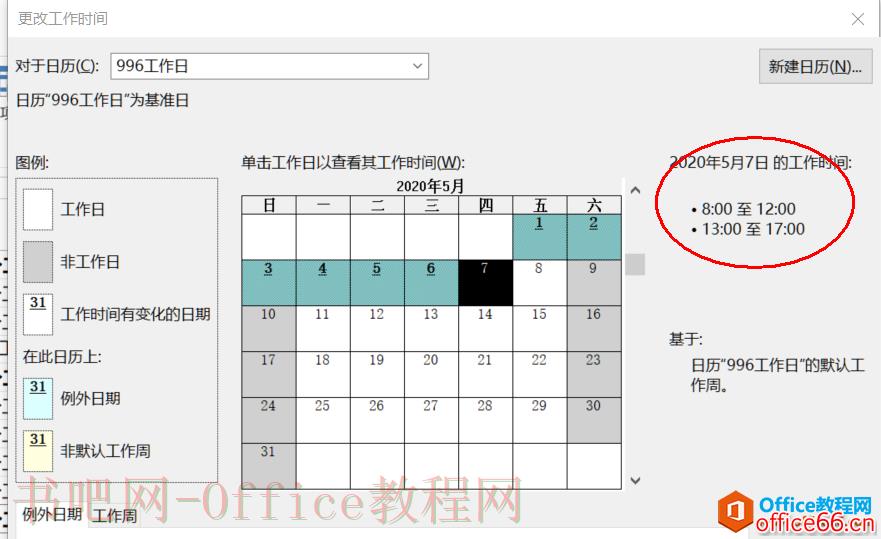

5、因为我们是基于标准的日历设置,所以周一到周五为工作日且时间范围是:8-12,13-17
标准工作日

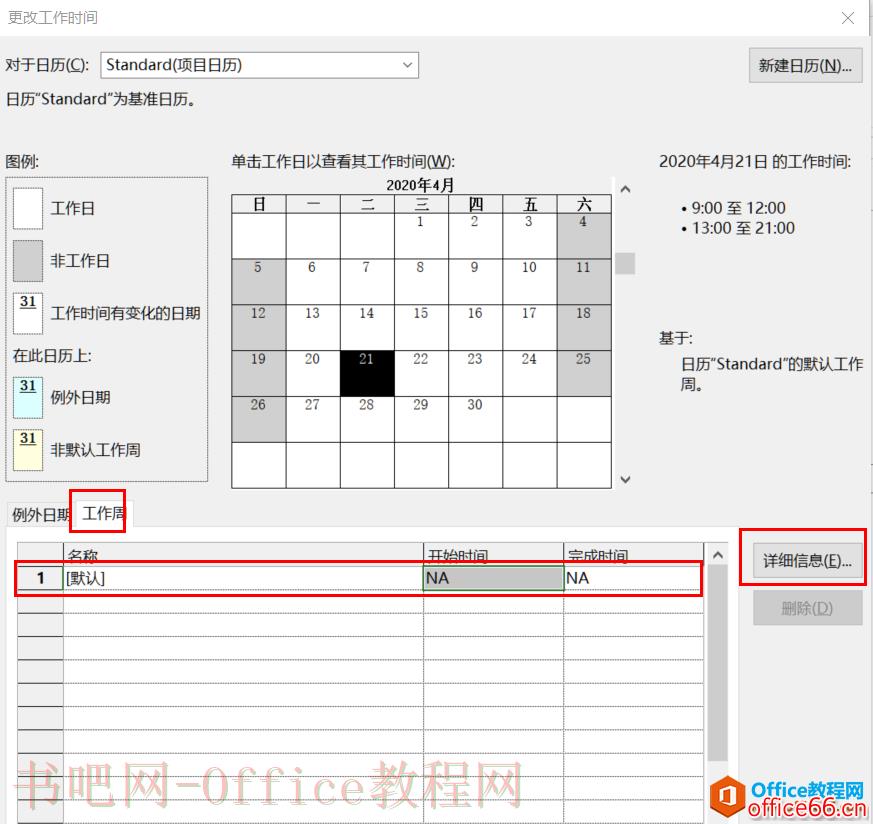

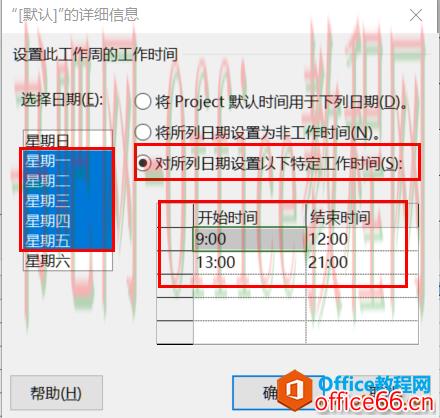

我们需要把周一到周五设置成早9晚9工作时间。我们选中工作周按钮,点击详细信息。
工作日期设置
成功页面

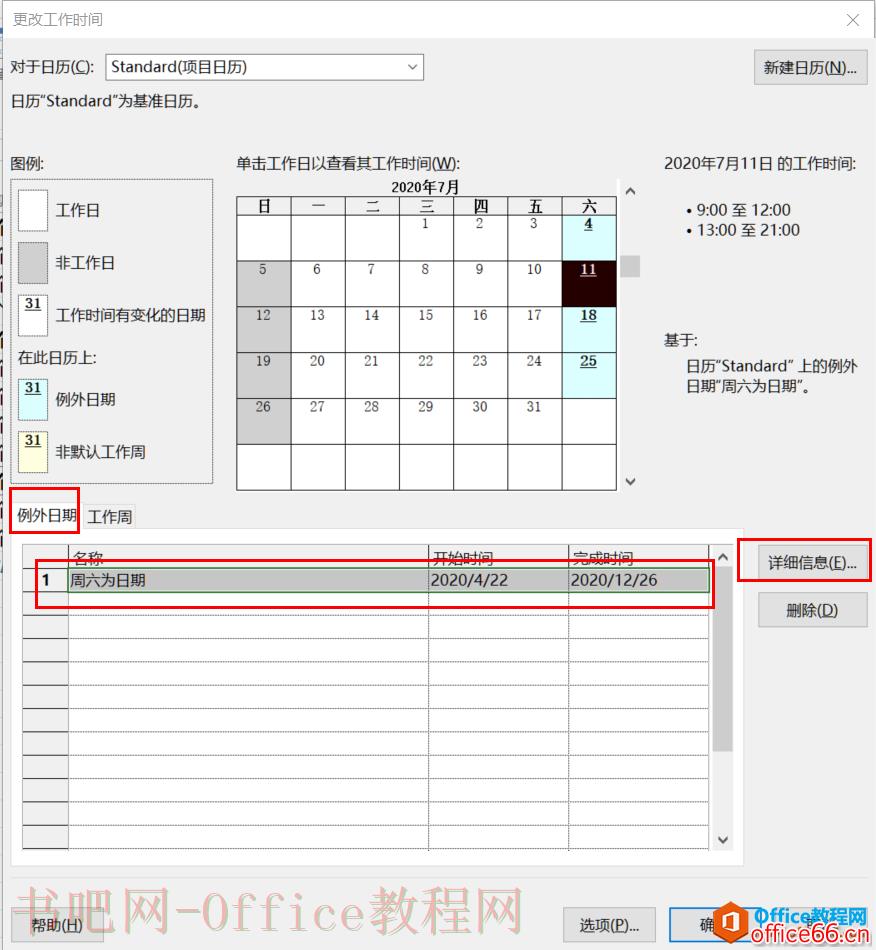

5、设置每周六为工作日,在例外日期中,我们先把名称、开始日期、完成日期全部填写完成

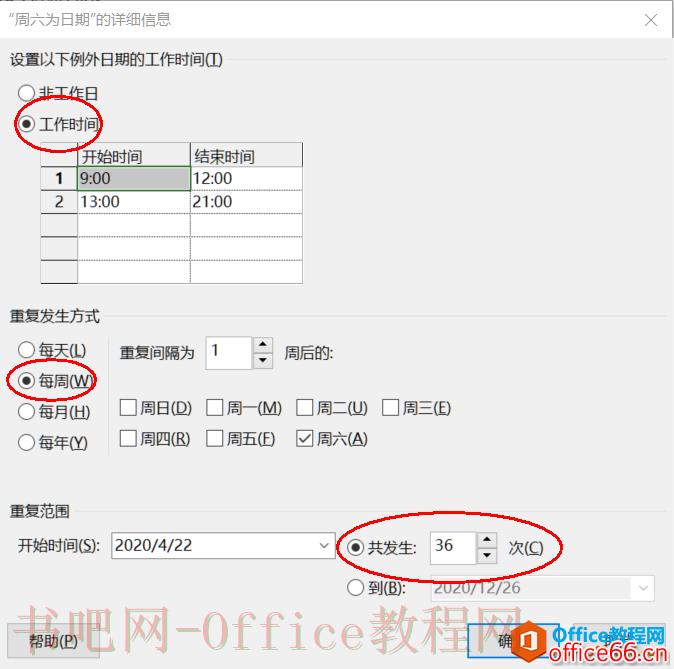

点击详细信息,设置为工作日期、开始时间、结束时间、每周、共发生多少。

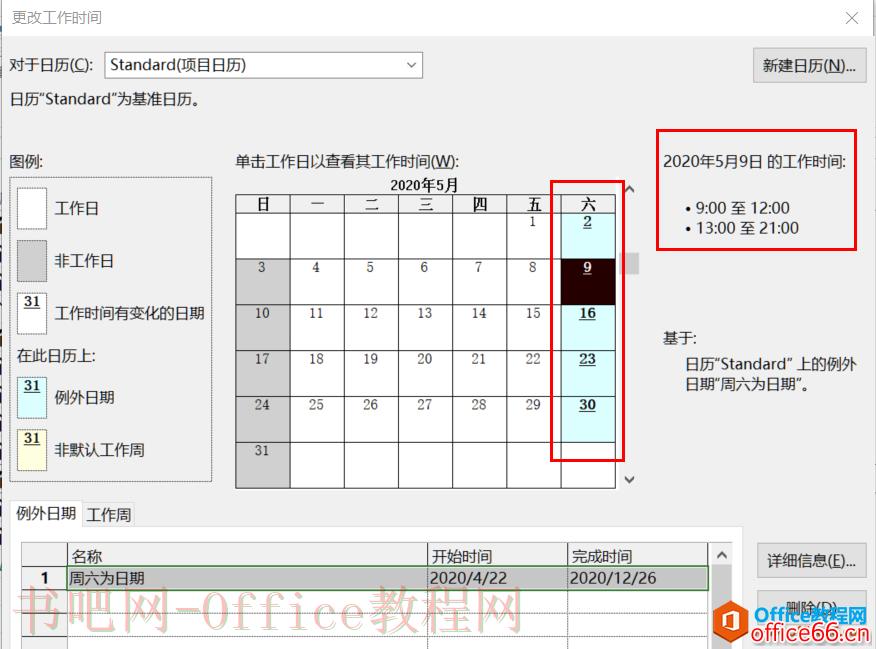

设置结果验证
6、结果验证,点击对应的日期,检查是否与预期结果一致。
6、日历删除,新建的日历如何删除呢?更改日期界面是没有提供删除功能,需要从信息页面进入删除,如下图步骤:
今天就讲到这里,谢谢大家学习。
标签: excel入门教程 ppt怎么设置 ppt怎么设置幻灯片 ppt怎么设置背景 ppt背景图片设置 ppt自动播放设置 入门 日历 设置 WPS上标与下标怎么设置
相关文章
项目分解完,依赖设置完,接下来要就需要对任务分配资源,这里就需要用到我们最开始时添加的资源。 设置资源和工时 先把工时列添加进来(添加成本,也是如此,里面有很多内容可以自己......
2023-05-30 0
Project 2016的安装图解: 第一步: 首先下载好对应的Project2016的安装文件,然后解压点开,选择setup.exe双击,进入下一步 第二步: 阅读相应条框,同意后然后勾选我接受,再点击继续进入下一......
2023-05-30 0
我们在做计划时,除了满足主要的需求之外,肯定也希望把计划做的更漂亮一些。假如说我们有一个Project文件,如图1所示,让工作表区域的任务数据隔行显示为某个背景颜色,以便把各行的数......
2023-05-30 0
基本概念 Microsoft Project:Microsoft Project(或 MSP)是一个国际上享有盛誉的通用的项目管理工具软件,凝集了许多成熟的项目管理现代理论和方法,可以帮助项目管理者实现时间、资源、成本的计划......
2023-05-30 0
Project 2016中的项目默认是手动计划,但是没有自动计划好用,该怎么更换所有项目为自动计划呢?以下是小编为大家整理的详细内容。 1、打开一个project文档,如图所示 2、点击左上角菜单栏中......
2023-05-30 0
