在一个项目计划中,通常有一些节点是非常关键的,这些节点可能决定项目未来的方向,有时候我们也称之为里程碑。在Project软件中也是可以将任务设置成里程碑的,常用的有三种方法。 方法......
2023-05-30 0
我们知道,Project软件的三大核心功能是进度、资源和成本,如图1所示,进度是一切的基础,以为资源要依附在进度的任务之上,而成本又依赖于资源而生成。
图1
那Project中的成本是通过三类资源来体现的:工时类资源、材料类资源、成本类资源,基本上它可以涵盖我们现实项目管理活动中的所有成本组成情况了。Project项目计划不仅可以生成总成本,还可以对成本进行分类汇总,比如按照资源类型分类汇总,或者按照部门费用来汇总等等。
有一个问题是,在Project的成本管理功能中,它只管理“成本”,也就是项目的支出,而不能直接体现项目的进项,就是销售收入。由于不能体现销售收入的进项,自然也不能直接看到项目的毛利(销售收入减去所有直接成本)。
虽然不能直接体现销售收入和毛利,我们能不能间接地实现呢?
其实通过Project中的自定义列就可以间接实现这个功能,我们来演示一下。
首先,我们创建一个简单的项目计划,只包含三个任务A、B、C,随便输入任务之间的关联关系和工期,如图2所示。
图2
然后我们切换到【资源工作表】视图当中,随机创建几个资源,分别是
· 设计师,工时类资源,标准费率为100元/小时
· 钢材,材料类资源,标准费率为4500元/吨
· 差旅费,成本类资源,无需设置费率
如图3所示

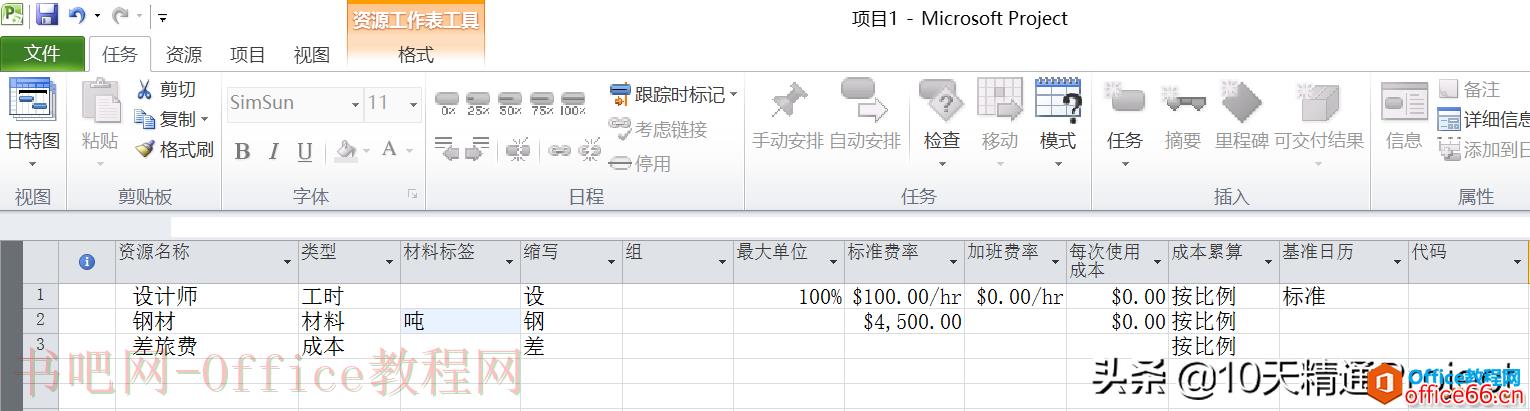

图3
然后我们可以切换到【任务分配状况】视图当中,插入列【成本】,并且在【格式】菜单下勾选【项目摘要任务】。然后给任务分配A、B、C分配资源,具体如下
· 任务A使用了设计师这个资源,第1天计划使用12个小时,第2天计划使用10个小时,第3天计划使用5个小时,总共27个小时
· 任务B使用了钢材这个资源,总共使用2吨
· 任务C使用了差旅费这个资源,总共需要30000元
【注意】以上仅是演示而已,我们尽量用简化的示例来给大家解释某个问题。

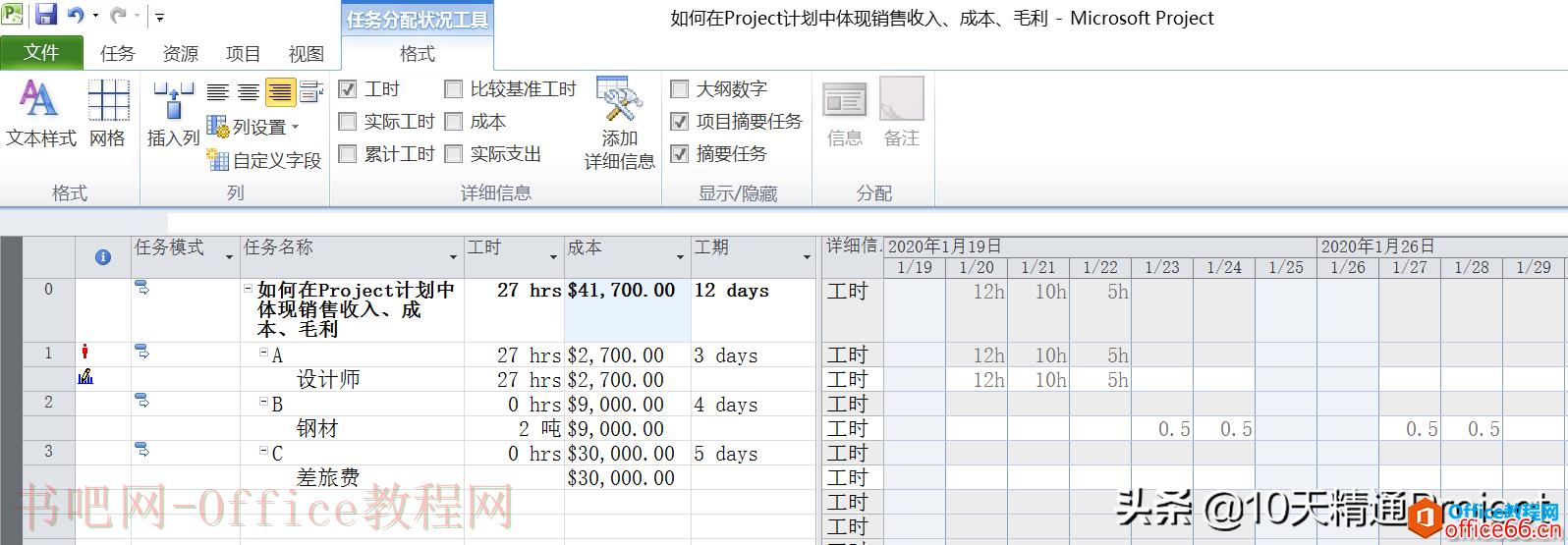

如图4所示,目前项目的总成本为41700元。
图4
假如项目的销售收入为60000元,那么怎么体现进去呢?

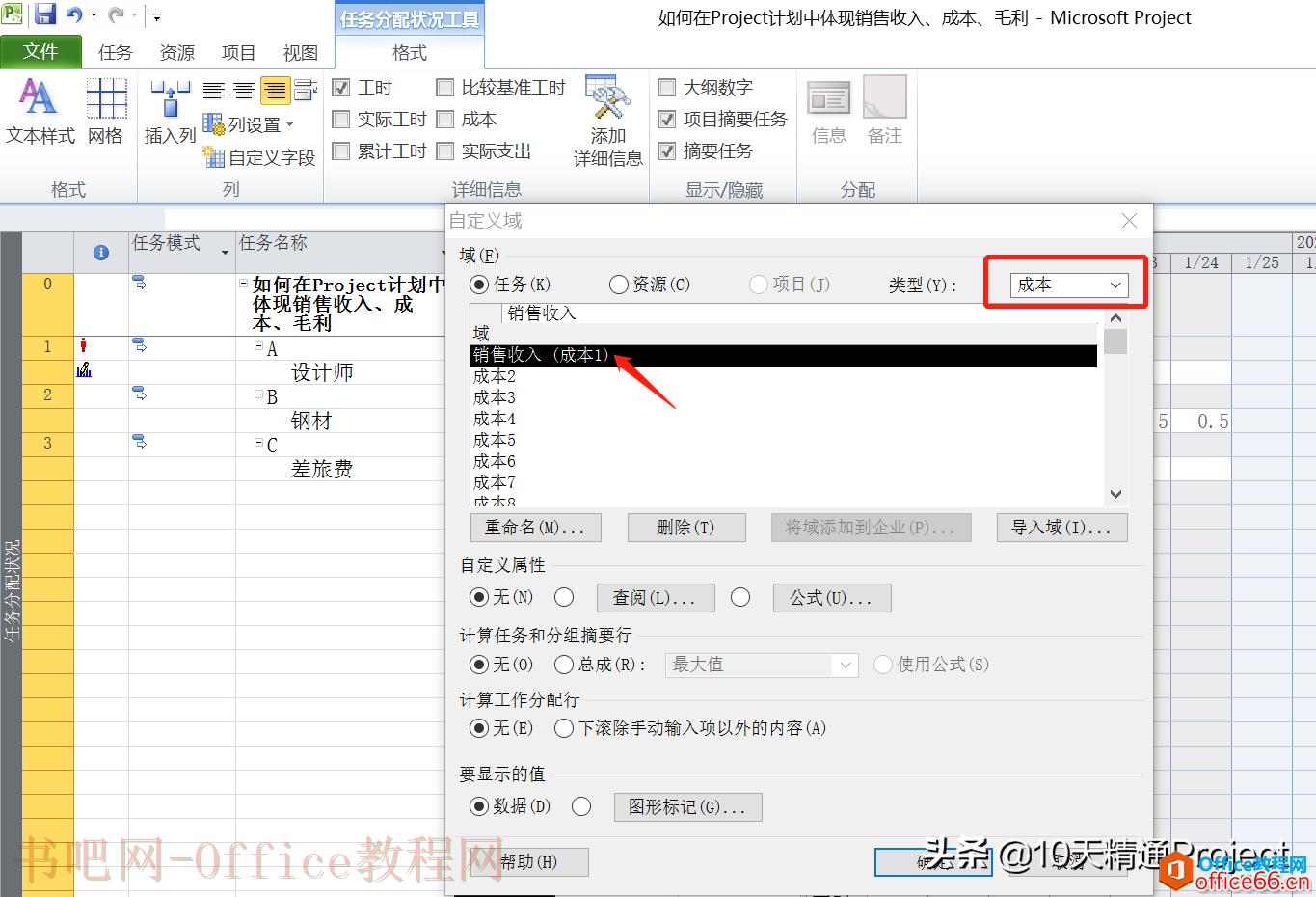

我们点击任何一列,鼠标右键点击【自定义字段】,在弹出的窗口中,首先选择类型为【成本】,如图5所示,然后随便点击【成本1】,给它重命名为“销售收入”,然后点击【确定】。
图5
然后我们插入刚才那个自定义列【成本1】或者【销售收入】,如图6所示,给项目摘要任务输入它的销售收入为60000元。

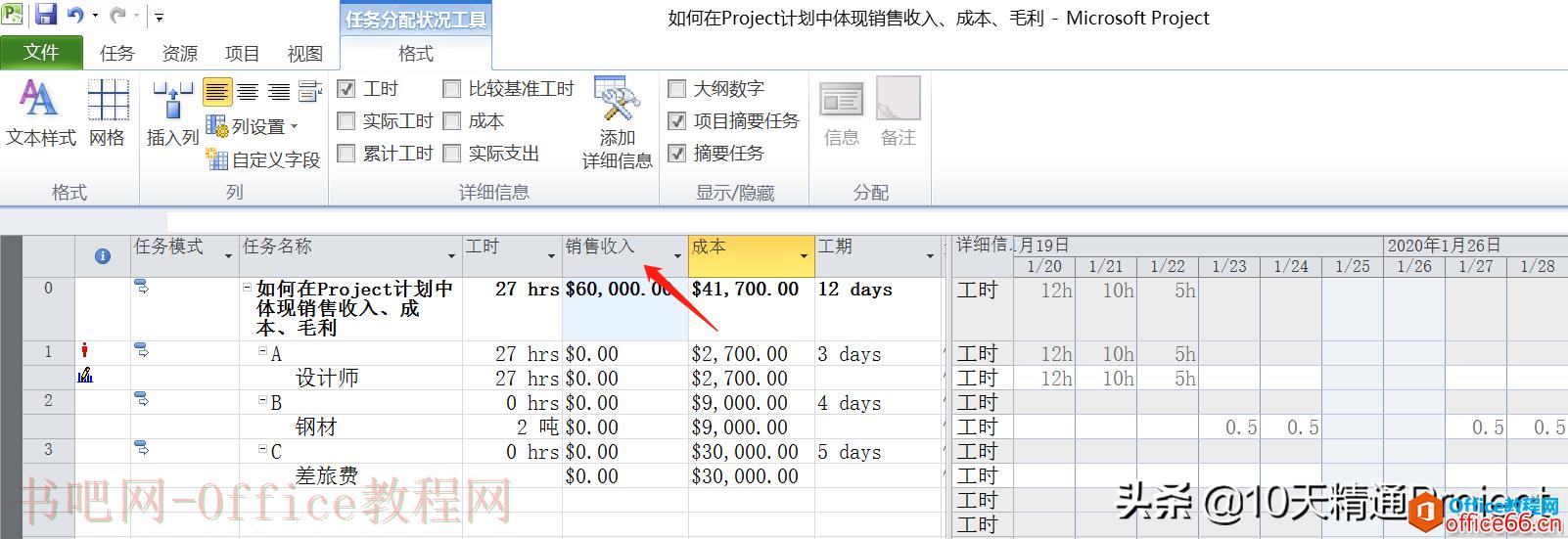

图6
接下来我们需要再通过一个自定义列来体现项目的毛利,即用【销售收入】列的值减去【成本】列的值。随便点击一列,鼠标右键选择自定义字段,在打开的自定义域窗口中,仍然选择域类型为【成本】,如图7所示。选择【成本2】,给它重命名为【毛利】。
然后在自定义属性中设置公式,公式为【成本1】-【成本】,然后在计算工作和分组摘要行中,也勾选【使用公式】,如图7第二个红框标注所示。最后点击自定义域窗口下方的【确定】。

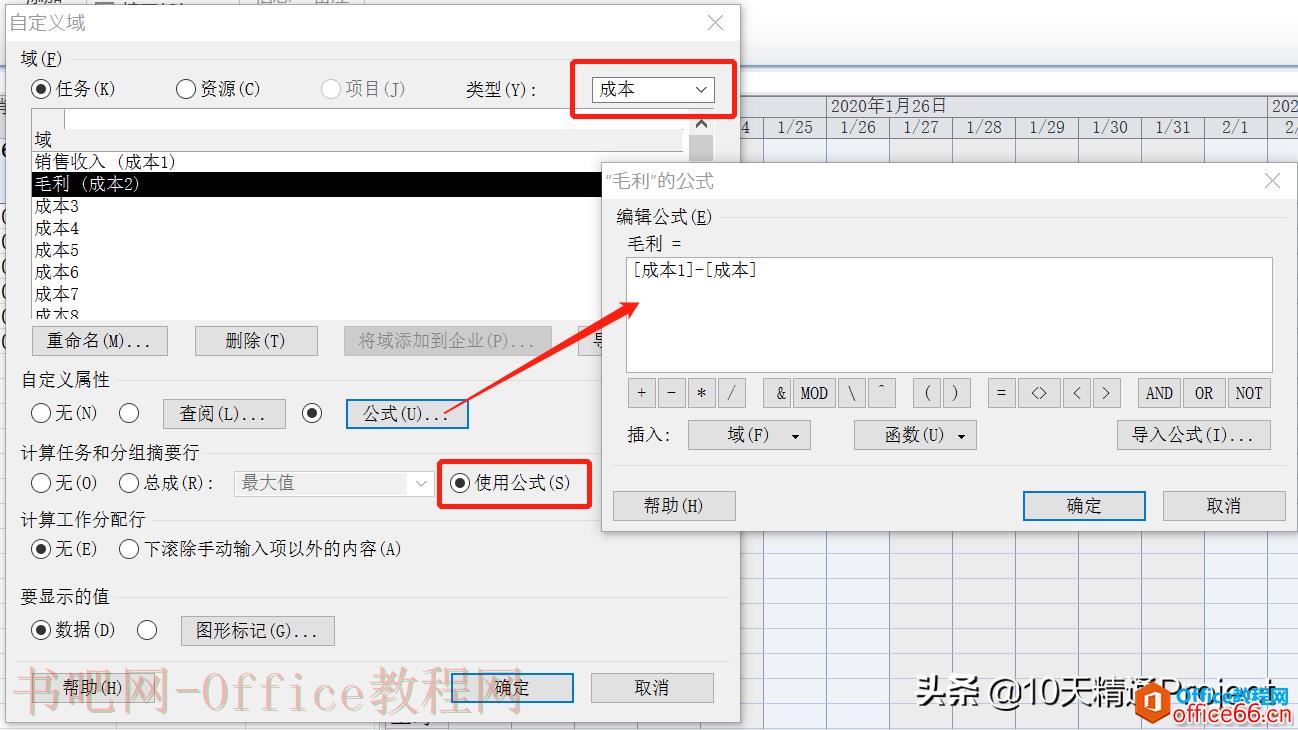

图7
然后在【成本】列后面插入刚才自定义的列【毛利】或者【成本2】,如图8所示。

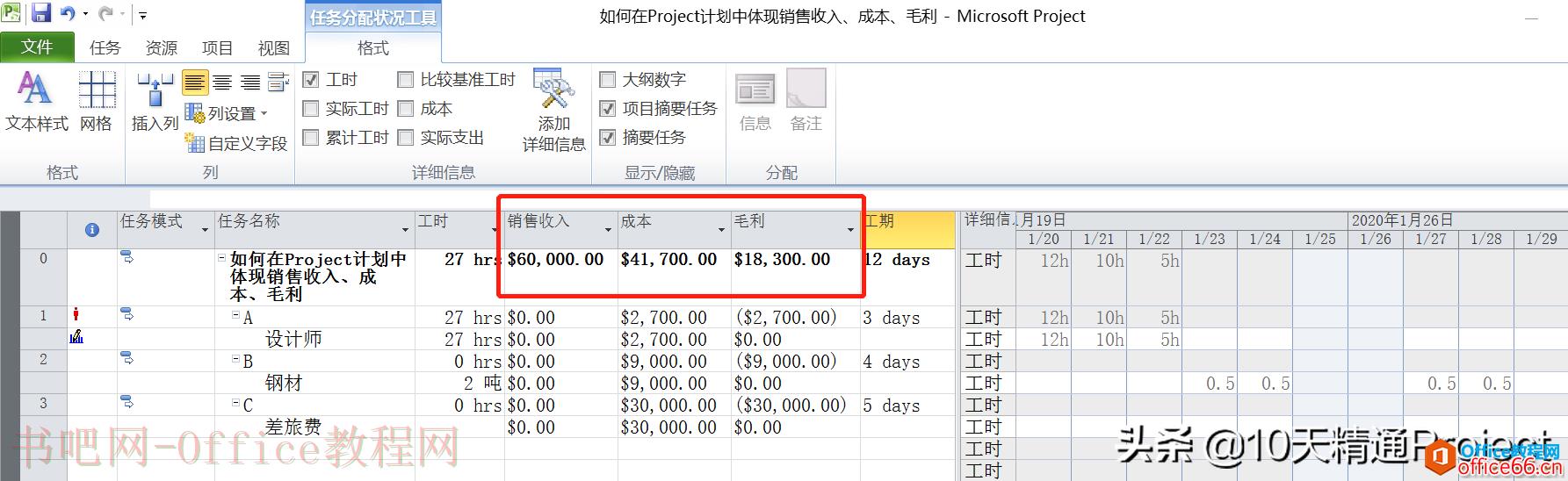

图8
这样我们就可以看到,整个项目的销售收入为60000元,当前的成本为41700元,毛利为18300元。
虽然Project中没有直接输入销售收入和计算毛利的功能,但通过自定义成本列,我们也能间接地实现这个需求了。
相关文章
在一个项目计划中,通常有一些节点是非常关键的,这些节点可能决定项目未来的方向,有时候我们也称之为里程碑。在Project软件中也是可以将任务设置成里程碑的,常用的有三种方法。 方法......
2023-05-30 0
Project 2016中日历就是说的项目工作和项目非工作时间的设置,在编辑任务进度计划的时候,对于日历的设置要非常准确,一旦出现设置时间不对,那么做出的时间计划就会与实际完成的时间不......
2023-05-30 0
已经在Project中将星期六、星期天设置成了工作时间,某个任务的工期是1个月。于是他在工期里面输入了1 mon或者1 month,如下图中的任务公开招标程序,工期显示为1月工时。但是问题来了,这......
2023-05-30 0
一:打开Project 2016,选择新建文件,建议一个空白项目文档,将文档保存下来并且输入项目的名称,如项目3。 二:菜单栏格式中勾选大纲数字、项目摘要任务、摘要任务,这时文件甘特图中会......
2023-05-30 0
摘要任务的工期可以根据其子任务的最早开始时间和最晚结束时间来计算,如下图,最早开始时间为2019年2月27日,最晚完成时间为2019年3月7日,所以摘要任务的工期时间为7个工作日。 Project......
2023-05-30 0
